Operador em uma máquina gargalo com pallets de peças acumulados à frente dela, enquanto os demais postos da linha trabalham em ritmo mais folgado.

O que é tambor-pulmão-corda

O tambor-pulmão-corda (DBR, do inglês drum-buffer-rope) é o método de programação da produção da Teoria das Restrições: o recurso gargalo marca o ritmo (tambor), um estoque de proteção em tempo garante que ele nunca pare por falta de material (pulmão) e a liberação de material na fábrica é amarrada a esse ritmo (corda). A produção da fábrica inteira passa a ser programada em um único ponto.

A lógica é simples: o que o gargalo produz por hora define o que a fábrica entrega. Produzir mais do que isso nos demais postos só cria estoque em processo e aumenta o lead time.

Anúncio · Publicidade

Mapa visual do tambor-pulmão-corda

O mapa mostra os três elementos ao redor do gargalo e os números do exemplo deste artigo.

TAMBOR-PULMÃO-CORDA (DBR)

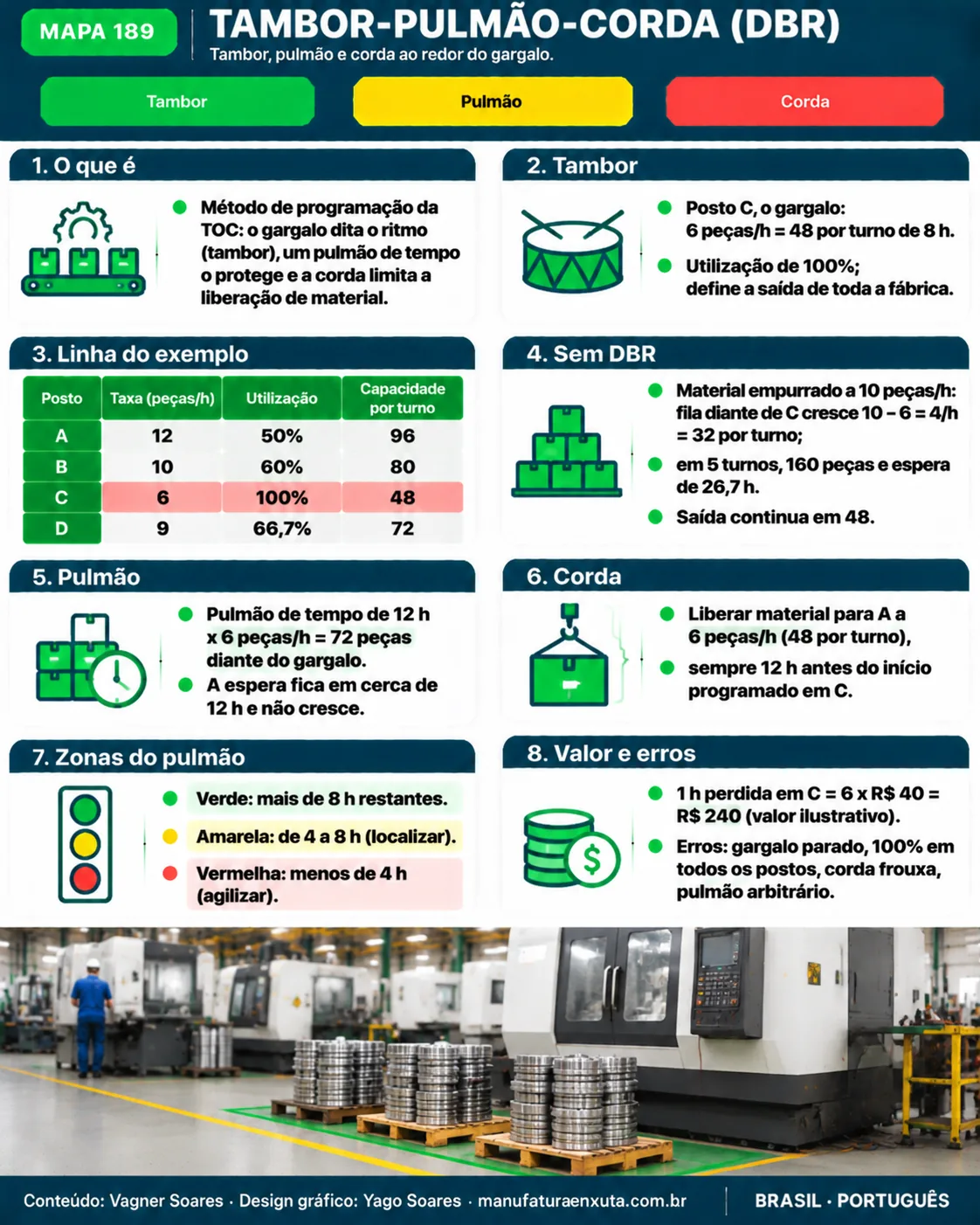

Mapa visual 189: Tambor-pulmão-corda (DBR): como programar pela restrição. Clique no mapa para ver em tamanho real.Baixar o mapa em PNG

Os três elementos

Além do pulmão à frente do gargalo, usam-se também pulmões de expedição (protegem a data de entrega ao cliente) e, em montagens, pulmões de montagem (peças que não passam pelo gargalo, mas precisam chegar junto).

Como aplicar em 6 passos

  1. Identificar o gargalo comparando carga e capacidade de cada posto (veja a capacidade produtiva).
  2. Explorar o gargalo: eliminar paradas, trocas longas e retrabalho nesse posto; o tempo perdido nele é perdido pela fábrica.
  3. Programar o tambor com as ordens vindas do plano mestre e uma regra de sequenciamento.
  4. Definir o pulmão de tempo a partir do lead time real até o gargalo, com folga para as variações.
  5. Amarrar a corda: liberar cada ordem na data do tambor menos o tempo do pulmão.
  6. Gerenciar o pulmão: acompanhar quais ordens ainda não chegaram e agir antes que o gargalo fique sem material.
Anúncio · Publicidade

Exemplo resolvido: linha com 4 postos

Uma linha tem quatro postos em sequência, com capacidade por hora e por turno de 8 horas:

PostoCapacidade (peças/h)Por turno de 8 hUtilização para 6 peças/h
A129650,0%
B108060,0%
C (tambor)648100%
D97266,7%

O posto C é o gargalo: a fábrica entrega no máximo 6 peças por hora, ou 48 por turno. Sem DBR, o material é empurrado no ritmo do posto B (10 peças/h), e a fila diante de C cresce:

Crescimento da fila = 10 − 6 = 4 peças/h = 32 por turno; em 5 turnos: 160 peças

Uma peça liberada no quinto turno espera 160 ÷ 6 ≈ 26,7 h diante de C e a fila continua crescendo. A produção segue em 48 por turno: o excesso só gera estoque.

Com DBR, define-se um pulmão de tempo de 12 h. Como C processa 6 peças por hora, o pulmão equivale a:

Pulmão = 12 h × 6 peças/h = 72 peças diante do gargalo

A corda libera material para A a 6 peças/h (48 por turno), sempre 12 h antes do início programado no tambor. A espera diante de C fica em torno de 12 h e não cresce; a saída continua em 48 por turno. Se o ganho de contribuição for de R$ 40 por peça (valor ilustrativo), 1 hora perdida em C custa 6 × 40 = R$ 240 para a fábrica toda. Uma hora perdida em A (utilização de 50%) pode ser recuperada sem perder saída.

Gerenciar o pulmão por zonas

O pulmão de 12 h é dividido em três faixas de 4 h. Por convenção, observa-se cada ordem que ainda não chegou ao gargalo, de acordo com o tempo que falta para o início programado:

ZonaTempo restante até o tamborAção
VerdeMais de 8 hNenhuma; fluxo normal
AmarelaDe 4 a 8 hLocalizar a ordem e confirmar o andamento
VermelhaMenos de 4 hPriorizar e agilizar a ordem (expedite)

Se muitas ordens caem na zona vermelha repetidamente, a causa raiz está nos postos anteriores (quebras, falta de material, retrabalho); registre o motivo de cada caso. Se quase nenhuma ordem passa da verde, o pulmão pode ser reduzido, o que também diminui o lead time. Compare com o lead time total.

Quando usar o DBR

Se o gargalo se desloca com frequência por causa do mix, o DBR exige atenção: use o recurso com restrição mais frequente como tambor ou combine com outras regras. Veja também o fluxo contínuo e gargalos e o efeito da disponibilidade medida pelo OEE.

Erros comuns

Perguntas frequentes

O que significa DBR na teoria das restrições?

Drum-buffer-rope: o gargalo é o tambor que dita o ritmo, o pulmão de tempo o protege e a corda limita a liberação de material.

Qual a diferença entre o pulmão do DBR e estoque de segurança?

O pulmão do DBR é medido em tempo e posicionado diante de pontos críticos; o estoque de segurança é uma quantidade de itens em estoque, sem ligação com um cronograma.

Como calcular o tamanho do pulmão?

Defina o tempo de proteção e multiplique pela taxa do gargalo. Com 12 h e 6 peças/h, o pulmão é de 72 peças.

DBR é o mesmo que kanban?

Não. Ambos limitam o estoque em processo, mas o DBR programa pelo gargalo, com cronograma, enquanto o kanban repõe pelo consumo, com cartões.

O que fazer quando uma ordem cai na zona vermelha?

Localize a ordem, priorize-a e registre a causa do atraso para agir nos postos que a originaram.

O DBR serve para qualquer fábrica?

Funciona melhor com um gargalo estável. Com restrições que mudam muito de lugar, exige mais acompanhamento e regras complementares.

Anúncio · Publicidade

Fontes

  1. GOLDRATT, Eliyahu M.; COX, Jeff. A Meta. São Paulo: Nobel.
  2. GOLDRATT, Eliyahu M. Production the TOC Way. Great Barrington: North River Press, 2003.
  3. SCHRAGENHEIM, Eli; DETTMER, H. William. Manufacturing at Warp Speed. Boca Raton: St. Lucie Press, 2000.
  4. COX, James F.; SCHLEIER, John G. (eds.). Theory of Constraints Handbook. New York: McGraw-Hill, 2010.

Para estudar mais: fontes e links confiáveis

Guarde este endereço: o Manufatura Enxuta é a sua escola de manufatura enxuta. Volte sempre que precisar estudar, com artigo completo, mapa visual e fontes confiáveis. Siga uma das trilhas de estudo ou consulte o glossário A–Z.

Quer estoque que gira sem faltar?

Baixe o e-book gratuito sobre produção puxada, com kanban, supermercado e nivelamento.

Baixar e-book
Foto de Vagner Soares

Sobre o autor

Vagner Soares

Especialista em Lean Manufacturing e Gestão Comportamental

Mais de 20 anos de indústria automotiva e metalmecânica (GM e Dana), especialista em Lean Manufacturing desde 2006. Instrutor e mentor do SENAI no programa Brasil Mais Produtivo, com consultorias, treinamentos e auditorias em mais de 50 empresas, unindo qualidade, produtividade e desenvolvimento de pessoas.
