O que é o MPS (plano mestre de produção)

O plano mestre de produção (MPS, Master Production Schedule) diz quanto de cada produto acabado será produzido em cada período do horizonte, normalmente semanas. Ele traduz o plano agregado de vendas e operações em quantidades e datas de produção, e serve de entrada para o MRP, que calcula componentes e materiais.

Na prática, o MPS responde a uma pergunta: com a previsão, os pedidos em carteira, o estoque e a capacidade que tenho, o que vou montar e quando? É o elo central do PCP.

Mapa visual do plano mestre de produção

O mapa mostra a posição do MPS entre o S&OP e o MRP e a tabela por período do exemplo resolvido abaixo.

PLANO MESTRE DE PRODUÇÃO (MPS)

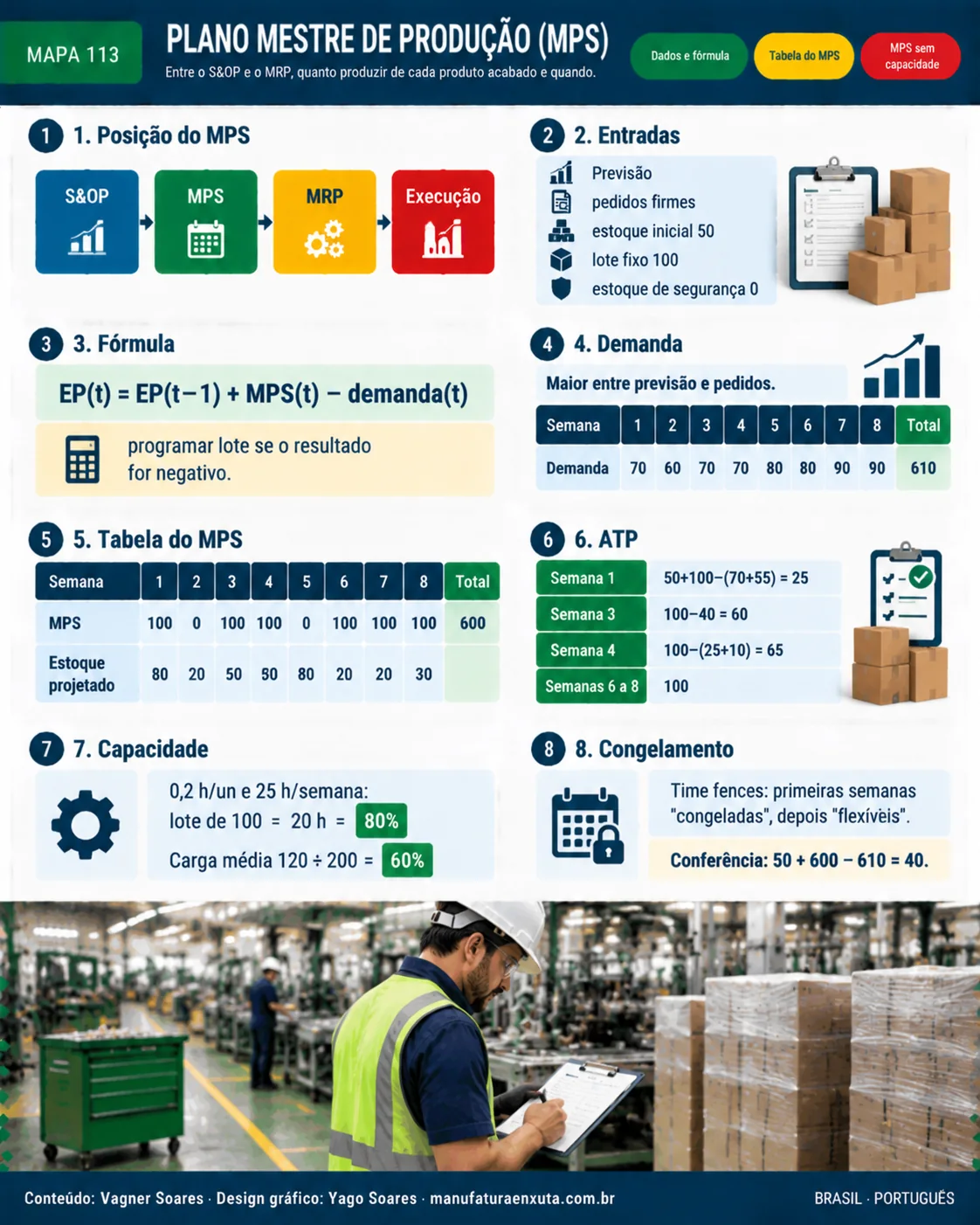

Mapa visual 113: MPS: plano mestre de produção, como construir com exemplo. Clique no mapa para ver em tamanho real.Baixar o mapa em PNG

Onde o MPS se encaixa

Os dados de entrada são a previsão de demanda, os pedidos firmes, o estoque inicial, o tamanho do lote e o estoque de segurança.

Anúncio · Publicidade

Exemplo resolvido: 8 semanas

Dados: estoque inicial de 50 unidades, lote fixo de 100, estoque de segurança zero. Em cada semana, a demanda considerada é o maior valor entre previsão e pedidos firmes. O estoque projetado (EP) é:

EP(t) = EP(t−1) + MPS(t) − demanda(t); programar lote quando EP(t−1) − demanda(t) < 0

Semana 1: 50 − 70 = −20, negativo, então programa-se 100 e o EP vira 50 + 100 − 70 = 80. Semana 2: 80 − 60 = 20, sem lote. Semana 3: 20 − 70 = −50, programa-se 100 e o EP é 50. O resultado completo:

ItemSem. 1Sem. 2Sem. 3Sem. 4Sem. 5Sem. 6Sem. 7Sem. 8
Previsão6060707080809090
Pedidos firmes7055402510000
Demanda considerada7060707080809090
MPS (lote 100)100–100100–100100100
Estoque projetado802050800203040
ATP25–6065–100100100

Conferência: 50 de estoque inicial + 600 produzidas − 610 de demanda = 40, igual ao estoque da semana 8. Seis lotes de 100 atendem as oito semanas, com média de 75 por semana contra uma demanda média de 76,25.

ATP: quanto posso prometer ao cliente

O ATP (Available to Promise) é a quantidade do MPS ainda não comprometida com pedidos, até o próximo lote. Na primeira semana inclui o estoque inicial.

ATP(1ª semana) = estoque inicial + MPS − pedidos até o próximo MPS; demais semanas: MPS − pedidos até o próximo MPS

Semana 1: 50 + 100 − (70 + 55) = 25. Semana 3: 100 − 40 = 60. Semana 4: 100 − (25 + 10) = 65. Semanas 6, 7 e 8 não têm pedidos e ficam com 100 cada. Se o comercial quer prometer 80 unidades para a semana 3, o ATP de 60 mostra que é preciso antecipar ou criar um lote.

Anúncio · Publicidade

Checagem de capacidade (RCCP)

O MPS só vale se couber na capacidade. A checagem aproximada usa o recurso gargalo. Suponha 0,2 h por unidade no gargalo e 25 h disponíveis por semana:

ItemSem. 1Sem. 2Sem. 3Sem. 4Sem. 5Sem. 6Sem. 7Sem. 8
MPS100–100100–100100100
Horas no gargalo20020200202020
Carga80%0%80%80%0%80%80%80%

Cada lote de 100 gera 100 × 0,2 = 20 h, ou 20 ÷ 25 = 80% da capacidade. A carga média é (600 × 0,2) ÷ (8 × 25) = 120 ÷ 200 = 60%. Se um lote passasse de 25 h, seria preciso dividi-lo, antecipar parte ou ajustar a capacidade. Veja como calcular a capacidade produtiva e as restrições na teoria das restrições.

Horizonte, congelamento e nivelamento

Para o dimensionamento de estoques, consulte gestão de estoques.

Erros comuns

Perguntas frequentes

O que é MPS na produção?

É o plano mestre de produção: quantidades de produtos acabados a produzir em cada período do horizonte.

Qual a diferença entre MPS e MRP?

O MPS define o que e quanto produzir de produto acabado; o MRP calcula os componentes e materiais necessários para cumpri-lo.

Como calcular o estoque projetado no MPS?

EP(t) = EP(t−1) + MPS(t) − demanda(t). Quando o resultado seria negativo, programa-se um lote.

O que é ATP?

Quantidade disponível para prometer: o MPS menos os pedidos já assumidos até o próximo lote.

O que são zonas de congelamento?

Janelas de tempo em que o MPS não muda, ou só muda com aprovação, para dar estabilidade à produção e às compras.

Qual o horizonte do MPS?

Pelo menos o lead time acumulado do produto. Em muitas fábricas, de 8 a 12 semanas.

Anúncio · Publicidade

Fontes

  1. CORRÊA, H. L.; GIANESI, I. G. N.; CAON, M. Planejamento, Programação e Controle da Produção. São Paulo: Atlas.
  2. VOLLMANN, T. E. et al. Manufacturing Planning and Control for Supply Chain Management. McGraw-Hill.
  3. SLACK, N. et al. Administração da Produção. São Paulo: Atlas.
  4. ASCM (APICS). Dictionary.

Quer um fluxo sem idas e vindas?

Baixe o e-book gratuito "Guia de Bolso Lean" e aprenda a enxergar o fluxo antes de mudar o layout.

Baixar e-book
Foto de Vagner Soares

Sobre o autor

Vagner Soares

Especialista em Lean Manufacturing e Gestão Comportamental

Mais de 20 anos de indústria automotiva e metalmecânica (GM e Dana), especialista em Lean Manufacturing desde 2006. Instrutor e mentor do SENAI no programa Brasil Mais Produtivo, com consultorias, treinamentos e auditorias em mais de 50 empresas, unindo qualidade, produtividade e desenvolvimento de pessoas.
