O que é capacidade produtiva
Capacidade produtiva é a quantidade máxima que um processo consegue produzir em um período, com os recursos disponíveis. Saber a capacidade real é o que separa uma promessa de prazo confiável de um atraso anunciado.

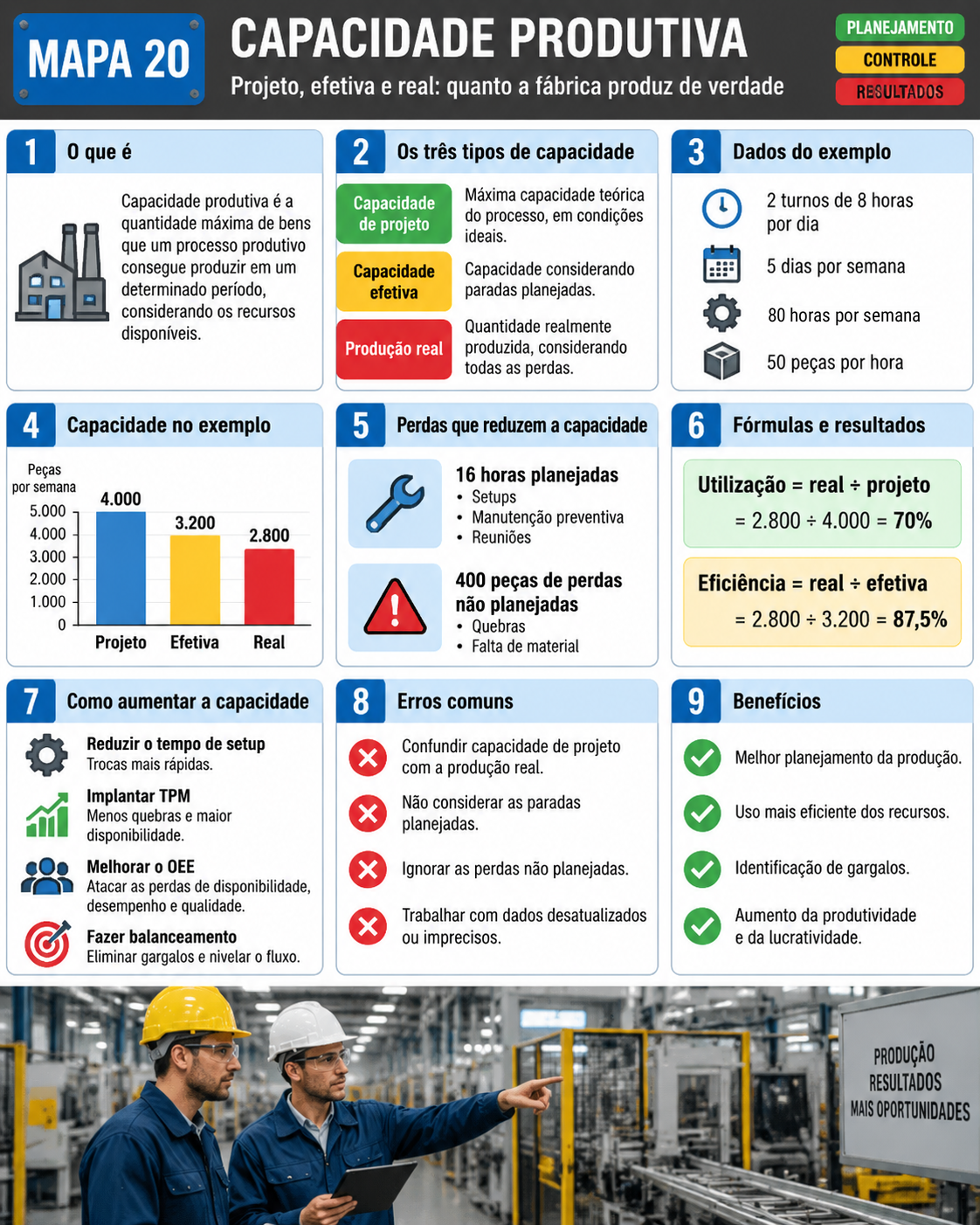

Mapa visual da capacidade produtiva
O mapa mostra os três tipos de capacidade, o exemplo semanal, as perdas e as fórmulas de utilização e eficiência.

Os três níveis de capacidade
| Nível | O que considera |
|---|---|
| Capacidade de projeto | Máximo teórico do processo, em condições ideais |
| Capacidade efetiva | Capacidade descontadas as paradas planejadas (setups, preventiva, reuniões) |
| Produção real | O que de fato saiu, depois das perdas não planejadas (quebras, falta de material) |
Exemplo: uma linha em dois turnos
A linha trabalha 2 turnos de 8 horas, 5 dias por semana: 80 horas. A taxa é de 50 peças por hora.
| Nível | Cálculo | Peças por semana |
|---|---|---|
| Projeto | 80 h × 50 | 4.000 |
| Efetiva | (80 − 16 h planejadas) × 50 | 3.200 |
| Real | 3.200 − 400 peças de perdas não planejadas | 2.800 |
Utilização e eficiência
Utilização = produção real ÷ capacidade de projeto = 2.800 ÷ 4.000 = 70%
Eficiência = produção real ÷ capacidade efetiva = 2.800 ÷ 3.200 = 87,5%
A utilização mostra quanto do potencial está sendo usado; a eficiência mostra quanto da capacidade disponível, depois das paradas planejadas, virou produção. No exemplo, a linha perde 30% do potencial: 20 pontos em paradas planejadas e 10 pontos em perdas não planejadas.
Capacidade, OEE e gargalo
O OEE detalha as perdas de disponibilidade, performance e qualidade de um equipamento e ajuda a entender a diferença entre efetiva e real. A capacidade da fábrica inteira é a do gargalo: aumentar capacidade em recursos que não são gargalo não aumenta a produção.
Como aumentar a capacidade
- Reduzir setup com SMED.
- Implantar TPM para cortar quebras e aumentar disponibilidade.
- Melhorar o OEE atacando perdas de disponibilidade, performance e qualidade.
- Balancear a linha e eliminar gargalos.
- Só depois, considerar horas extras, novos turnos ou novas máquinas.
Erros comuns
- Confundir capacidade de projeto com produção real ao prometer prazos.
- Não considerar as paradas planejadas.
- Ignorar as perdas não planejadas.
- Trabalhar com dados desatualizados ou imprecisos.
Perguntas frequentes
O que é capacidade produtiva?
É a quantidade máxima que um processo consegue produzir em um período com os recursos disponíveis.
Qual a diferença entre capacidade de projeto e capacidade efetiva?
A de projeto é o máximo teórico; a efetiva desconta as paradas planejadas, como setups e manutenção preventiva.
Como calcular a utilização?
Divida a produção real pela capacidade de projeto. No exemplo, 2.800 ÷ 4.000 = 70%.
Como calcular a eficiência?
Divida a produção real pela capacidade efetiva. No exemplo, 2.800 ÷ 3.200 = 87,5%.
Como aumentar a capacidade sem investir em máquinas?
Reduzindo setups, quebras e perdas de qualidade, e balanceando a linha para aliviar o gargalo.
Fontes
- SLACK, N.; BRANDON-JONES, A.; JOHNSTON, R. Administração da Produção. São Paulo: Atlas.
- STEVENSON, W. J. Administração das Operações de Produção. Rio de Janeiro: LTC.
- GOLDRATT, E. M.; COX, J. A Meta. São Paulo: Nobel.
