Qué es tambor-amortiguador-cuerda
El tambor-amortiguador-cuerda (DBR, del inglés drum-buffer-rope) es el método de programación de la producción de la Teoría de las Restricciones: el recurso cuello de botella marca el ritmo (tambor), una protección en tiempo evita que se quede sin material (amortiguador) y la liberación de material a la planta se ata a ese ritmo (cuerda). Toda la planta se programa en un único punto.
La lógica es simple: lo que produce el cuello de botella por hora define lo que entrega la planta. Producir más que eso en los demás puestos solo crea inventario en proceso y alarga el lead time.

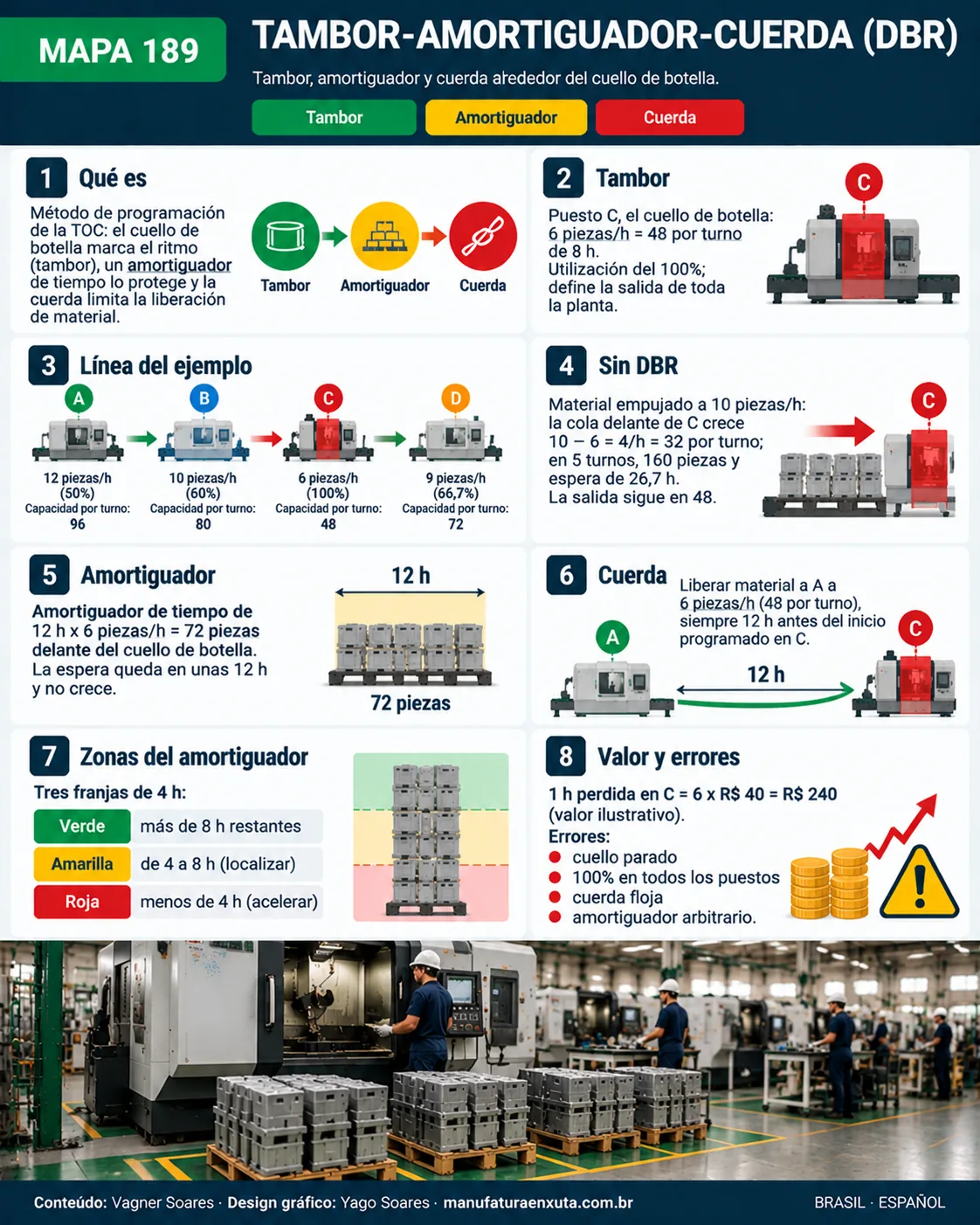

Mapa visual del tambor-amortiguador-cuerda
El mapa muestra los tres elementos alrededor del cuello de botella y las cifras del ejemplo de este artículo.

Los tres elementos
- Tambor: el cuello de botella, el recurso de menor capacidad respecto de la demanda. Su programa detallado (qué, cuándo y en qué secuencia) es la base de toda la programación. Debe trabajar lo máximo posible, sin paradas evitables.
- Amortiguador: una reserva de tiempo delante del cuello de botella. Las órdenes se liberan con una anticipación igual al tiempo del amortiguador, de modo que el material ya esté en la cola cuando se necesite. Cubre las variaciones de los puestos anteriores (averías, retrasos, retrabajo).
- Cuerda: la señal que une el cuello de botella con la liberación de material en el primer puesto. Nada entra a la planta antes de lo que exige el programa del tambor. Equivale a la regla de la producción por arrastre.
Además del amortiguador delante del cuello de botella, se usan amortiguadores de despacho (protegen la fecha de entrega al cliente) y, en el ensamble, amortiguadores de ensamble (piezas que no pasan por el cuello de botella pero deben llegar junto con él).
Cómo aplicarlo en 6 pasos
- Identificar el cuello de botella comparando carga y capacidad de cada puesto (vea la capacidad productiva).
- Explotar el cuello de botella: eliminar paradas, cambios largos y retrabajo en ese puesto; el tiempo perdido allí lo pierde toda la planta.
- Programar el tambor con las órdenes del plan maestro de producción y una regla de secuenciación.
- Definir el amortiguador de tiempo a partir del lead time real hasta el cuello de botella, con margen para las variaciones.
- Atar la cuerda: liberar cada orden en la fecha del tambor menos el tiempo del amortiguador.
- Gestionar el amortiguador: seguir qué órdenes aún no llegaron y actuar antes de que el cuello de botella se quede sin material.
Ejemplo resuelto: línea con 4 puestos
Una línea tiene cuatro puestos en secuencia, con capacidad por hora y por turno de 8 horas:
| Puesto | Capacidad (piezas/h) | Por turno de 8 h | Utilización a 6 piezas/h |
|---|---|---|---|
| A | 12 | 96 | 50,0% |
| B | 10 | 80 | 60,0% |
| C (tambor) | 6 | 48 | 100% |
| D | 9 | 72 | 66,7% |
El puesto C es el cuello de botella: la planta entrega como máximo 6 piezas por hora, o 48 por turno. Sin DBR, el material se empuja al ritmo del puesto B (10 piezas/h) y la cola delante de C crece:
Crecimiento de la cola = 10 − 6 = 4 piezas/h = 32 por turno; en 5 turnos: 160 piezas
Una pieza liberada en el quinto turno espera 160 ÷ 6 ≈ 26,7 h delante de C y la cola sigue creciendo. La salida se mantiene en 48 por turno: el exceso solo genera inventario.
Con DBR se define un amortiguador de tiempo de 12 h. Como C procesa 6 piezas por hora, el amortiguador equivale a:
Amortiguador = 12 h × 6 piezas/h = 72 piezas delante del cuello de botella
La cuerda libera material a A a 6 piezas/h (48 por turno), siempre 12 h antes del inicio programado en el tambor. La espera delante de C queda en torno a 12 h y no crece; la salida sigue en 48 por turno. Si la contribución es de R$ 40 por pieza (valor ilustrativo), 1 hora perdida en C cuesta 6 × 40 = R$ 240 a toda la planta. Una hora perdida en A (utilización del 50%) se puede recuperar sin perder salida.
Gestionar el amortiguador por zonas
El amortiguador de 12 h se divide en tres franjas de 4 h. Por convención, se vigila cada orden que aún no llegó al cuello de botella según el tiempo que falta para su inicio programado:
| Zona | Tiempo restante hasta el tambor | Acción |
|---|---|---|
| Verde | Más de 8 h | Ninguna; flujo normal |
| Amarilla | De 4 a 8 h | Localizar la orden y confirmar el avance |
| Roja | Menos de 4 h | Priorizar y acelerar la orden (expedite) |
Si muchas órdenes caen repetidamente en la zona roja, la causa raíz está en los puestos anteriores (averías, falta de material, retrabajo); registre el motivo de cada caso. Si casi ninguna orden sale de la verde, el amortiguador puede reducirse, lo que también acorta el lead time. Compárelo con el lead time total.
Cuándo usar el DBR
- Hay un cuello de botella estable que determina la salida de la planta.
- El entorno es de taller (job shop) o por lotes, con rutas variadas, donde un kanban simple no aplica (compare en kanban vs producción por arrastre).
- El inventario en proceso y los retrasos son altos aunque los puestos parezcan ocupados.
- La planta quiere programar de forma simple, en un solo punto, dentro del PCP.
Si el cuello de botella se desplaza con frecuencia por el mix, el DBR exige atención: use como tambor el recurso restringido con más frecuencia o combínelo con otras reglas. Vea también el flujo continuo y cuellos de botella y el efecto de la disponibilidad medida por el OEE.
Errores comunes
- No proteger el cuello de botella: dejar C parado por falta de material o por un cambio largo.
- Buscar 100% de utilización en todos los puestos: genera inventario sin aumentar la salida.
- Cuerda floja: liberar material por anticipado, "para adelantar".
- Amortiguador arbitrario: elegir el tiempo sin basarse en el lead time real y sin revisarlo.
- Ignorar la zona roja: sin registrar las causas, las mismas interrupciones vuelven.
- Cuello de botella mal identificado: comparar capacidad sin considerar mix, tiempo de preparación y calidad.
Preguntas frecuentes
¿Qué significa DBR en la teoría de las restricciones?
Drum-buffer-rope: el cuello de botella es el tambor que marca el ritmo, el amortiguador de tiempo lo protege y la cuerda limita la liberación de material.
¿En qué se diferencia el amortiguador del DBR del stock de seguridad?
El amortiguador del DBR se mide en tiempo y se ubica delante de puntos críticos; el stock de seguridad es una cantidad de artículos en inventario, sin relación con un programa.
¿Cómo calcular el tamaño del amortiguador?
Defina el tiempo de protección y multiplíquelo por la tasa del cuello de botella. Con 12 h y 6 piezas/h, el amortiguador es de 72 piezas.
¿DBR es lo mismo que kanban?
No. Ambos limitan el inventario en proceso, pero el DBR programa por el cuello de botella con un cronograma, mientras que el kanban repone por consumo con tarjetas.
¿Qué hacer cuando una orden cae en la zona roja?
Localice la orden, priorícela y registre la causa del retraso para actuar sobre los puestos que la originaron.
¿El DBR sirve para cualquier planta?
Funciona mejor con un cuello de botella estable. Con restricciones que cambian mucho de lugar, exige más seguimiento y reglas complementarias.
Fuentes
- GOLDRATT, Eliyahu M.; COX, Jeff. La Meta. Ediciones Castillo.
- GOLDRATT, Eliyahu M. Production the TOC Way. Great Barrington: North River Press, 2003.
- SCHRAGENHEIM, Eli; DETTMER, H. William. Manufacturing at Warp Speed. Boca Raton: St. Lucie Press, 2000.
- COX, James F.; SCHLEIER, John G. (eds.). Theory of Constraints Handbook. New York: McGraw-Hill, 2010.
Para seguir estudiando: fuentes y enlaces fiables
- Lean Enterprise Institute: What is Lean? (en inglés)
- Toyota Motor Corporation: Toyota Production System (en inglés)
- Wikipedia: Teoría de las limitaciones
Guarde esta dirección: Manufatura Enxuta es su escuela de manufactura esbelta. Vuelva siempre que necesite estudiar, con artículo completo, mapa visual y fuentes fiables. Siga una de las rutas de estudio o consulte el glosario A–Z.
¿Quieres una producción pull de verdad?
Descarga el e-book gratuito de producción pull, con kanban, supermercados y nivelación.
Descargar e-book
