Was Produktionsplanung und -steuerung ist

Jedes Werk beantwortet täglich drei Fragen: was gefertigt wird, wie viel und wann. Beantwortet sie niemand strukturiert, entscheidet der Vertriebsmitarbeiter, der am häufigsten anruft, und das Ergebnis ist bekannt: Eilaufträge, Überstunden, Berge unverkäuflicher Ware und Fehlmengen bei dem, was Kunden bestellt haben.

Die Produktionsplanung und -steuerung (PPS) übersetzt den Bedarf in einen machbaren Plan, prüft Material und Kapazität und verfolgt die Ausführung, um Abweichungen zu korrigieren. Sie verbindet Vertrieb, Einkauf, Produktion und Finanzen über einen einzigen Plan.

Produktionsplanung als visuelle Karte

Die Karte fasst die Kernelemente zusammen, den Ablauf von der Prognose bis zur Steuerung, einen Produktionshauptplan über 4 Wochen mit zwei eingefrorenen Wochen, ein Vorher-nachher in einem Möbelwerk und die 5 Schritte zur Umsetzung.

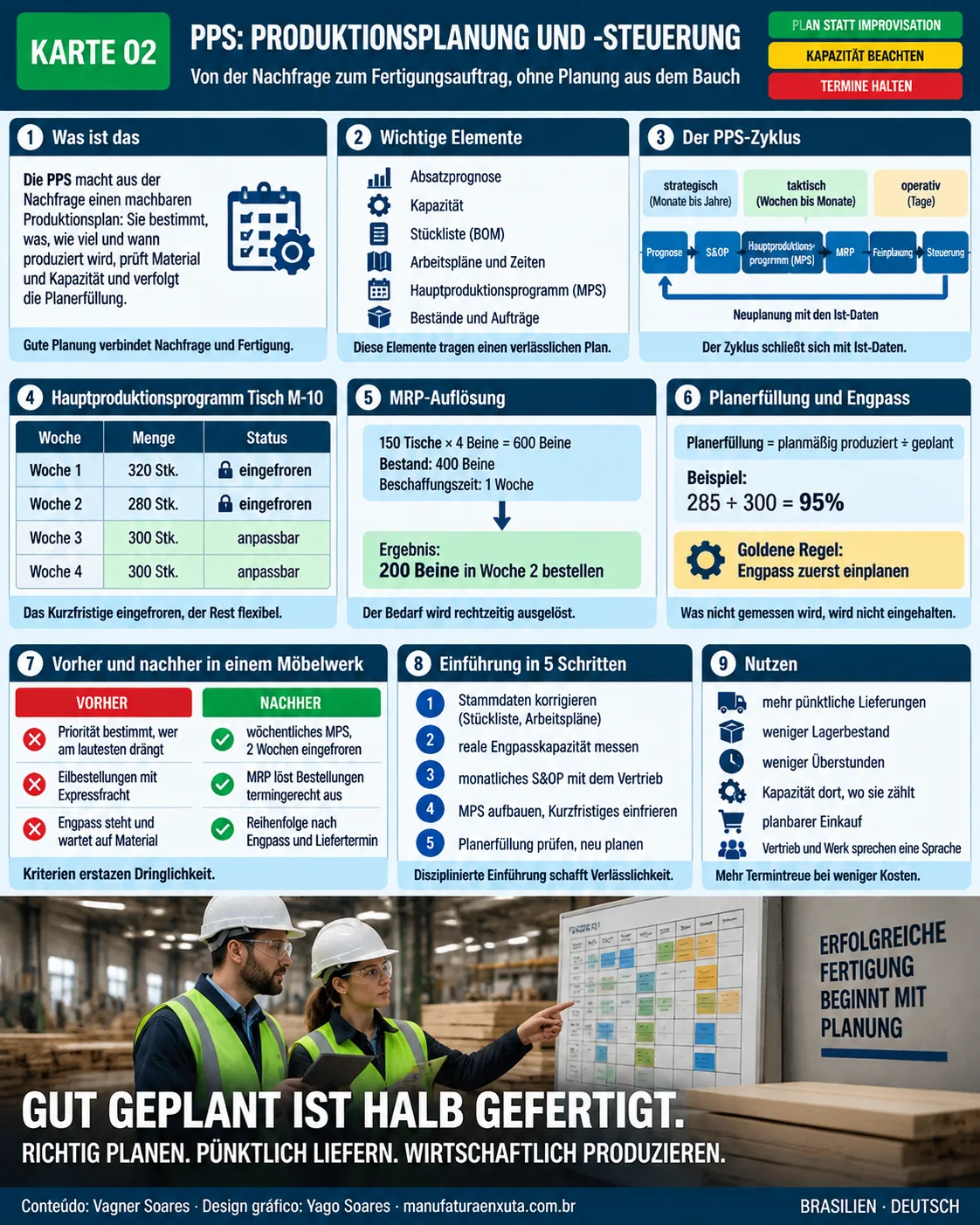

Mindmap: Produktionsplanung und -steuerung, Konzept, Kernelemente, Planungszyklus, Produktionshauptplan mit eingefrorenem Bereich, Beispiel und Schritte
Visuelle Karte 02: Produktionsplanung und -steuerung. Zum Vergrößern auf die Karte klicken.Karte als PNG herunterladen

Woher die Produktionsplanung stammt

Die Produktionsplanung als Disziplin entstand aus dem Scientific Management des frühen 20. Jahrhunderts, als Henry Gantt das nach ihm benannte Balkendiagramm zur Terminierung von Arbeit entwickelte. In den 1960er und 1970er Jahren machten Computer die MRP (Materialbedarfsplanung) praktikabel, die den Materialbedarf aus dem Produktionshauptplan und der Stückliste berechnet. MRP II ergänzte später Kapazität und Finanzen, darauf folgten ERP-Systeme.

Lean brachte die Pull-Produktion und die Produktionsglättung (Heijunka), die die Abhängigkeit der Fertigung von Prognosen verringern.

Die drei Planungsebenen

EbeneHorizontEntscheidungenWerkzeuge
StrategischMonate bis JahreInstallierte Kapazität, neue Linien, FremdvergabeLangfristige Kapazitätsplanung
TaktischWochen bis MonateMenge je Produktfamilie, Bestand, Schichten, ÜberstundenS&OP und Absatz- und Produktionsgrobplanung
OperativTage bis WochenWas auf jeder Maschine läuft und in welcher ReihenfolgeProduktionshauptplan, MRP, Feinplanung und Reihenfolgeplanung

Die Ebenen speisen einander: Ein operativer Plan, der nie aufgeht, deutet meist auf eine falsche taktische oder strategische Entscheidung hin, nicht auf einen schlechten Disponenten.

So funktioniert der Planungszyklus

  1. Bedarfsprognose: Absatzhistorie, Auftragsbestand und Markteinschätzung, je Produktfamilie.
  2. S&OP und Produktionsgrobplanung: ein monatliches Treffen, in dem Vertrieb, Produktion, Einkauf und Finanzen sich auf einen kapazitätsgerechten Mengenplan je Familie einigen.
  3. Produktionshauptplan (Master Production Schedule, MPS): gliedert den Grobplan in Endprodukte je Woche auf, wobei die ersten Wochen aus Stabilitätsgründen eingefroren sind.
  4. MRP: löst den Hauptplan über die Stückliste auf, saldiert Bestand und offene Aufträge und schlägt Bestell- und Fertigungsaufträge vor, jeweils um die Durchlaufzeit des Artikels vorverlegt.
  5. Feinplanung und Reihenfolgeplanung: legt fest, was jede Maschine in welcher Reihenfolge fertigt, beginnend beim Engpass, wie es die Theory of Constraints lehrt.
  6. Steuerung: vergleicht den tatsächlichen Output mit dem Plan, geht Abweichungen an und speist die Neuplanung.

Beispiel: eine MRP-Auflösung

Ein Möbelwerk hat in Woche 3 des Hauptplans der Karte 150 Tische, daneben Stühle, Schränke und Regale. Jeder Tisch braucht 4 Beine, 400 nicht reservierte Beine sind auf Lager, und der Lieferant liefert in 1 Woche.

RechnungBeine
Bruttobedarf (150 × 4)600
Lagerbestand400
Nettobedarf200
Lieferzeit des Lieferanten1 Woche
Geplante BestellfreigabeWoche 2

Dieselbe Logik läuft für die Tischplatte, die Schrauben und jede Komponente, Ebene für Ebene durch die Stückliste. Deshalb reagiert die MRP so empfindlich auf schlechte Stammdaten: Eine falsche Menge in der Stückliste wird zu einer falschen Bestellung in der gesamten Kette.

Hauptplan und Zeitzäune

Änderungen am Hauptplan in der laufenden Woche stören Einkauf, Feinplanung und Fertigung. Üblich sind deshalb Zeitzäune: die ersten 1 oder 2 Wochen eingefroren und nur mit Freigabe der Leitung änderbar, die folgenden Wochen in Grenzen flexibel und der ferne Horizont offen. Das schafft Stabilität, ohne das Unternehmen starr zu machen.

Anzeige

Planung und Lean: Push oder Pull?

MRP und Lean sind keine Gegner. Die MRP eignet sich gut, um Material mit langen Wiederbeschaffungszeiten zu planen und Kapazität zu dimensionieren. In der Fertigung ersetzen Kanban und Heijunka viele geschobene Aufträge: Die Produktion füllt auf, was verbraucht wurde, in kleinen, geglätteten Losen. Viele Unternehmen nutzen die MRP für Einkauf und mittelfristige Planung und Pull für die tägliche Ausführung. Die Taktzeit verbindet beide Welten, indem sie geplanten Bedarf in einen Produktionsrhythmus übersetzt.

Kennzahlen der Produktionsplanung

KennzahlBerechnungAussage
Termintreue der FertigungWie geplant gefertigt ÷ geplantOb der Plan eingehalten wurde
Liefertreue (On Time in Full, OTIF)Vollständige Aufträge pünktlich ÷ Aufträge gesamtDas Erlebnis des Kunden
Reichweite in TagenBestand ÷ durchschnittlicher TagesverbrauchWie viele Tage der Bestand reicht
OEE am EngpassVerfügbarkeit × Leistung × QualitätWie viel der kritischen Kapazität wirklich genutzt wird
Durchlaufzeit in der FertigungVon der Auftragsfreigabe bis zum fertigen ProduktWie schnell die Arbeit fließt

Zur OEE siehe den OEE-Leitfaden mit Rechner, zu Umschlag und Reichweite den Artikel zum Bestandsmanagement.

Beispiele aus der Industrie

Häufige Fehler

Umsetzung: Schritte und Checkliste

  1. Stammdaten bereinigen: Stücklisten, Arbeitspläne und Vorgabezeiten, gemeinsam mit den Menschen geprüft, die die Arbeit ausführen.
  2. Die reale Kapazität messen, besonders am Engpass, anhand von Stillstandsdaten und OEE.
  3. Ein monatliches S&OP-Treffen mit Vertrieb, Produktion, Einkauf und Finanzen starten.
  4. Einen wöchentlichen Hauptplan aufbauen und den eingefrorenen Bereich festlegen.
  5. Die MRP laufen lassen, im ERP oder in kleinen Unternehmen auch in einer Tabelle, für Bestellungen und Fertigungsaufträge.
  6. Den Engpass zuerst einplanen und die Termintreue täglich an einer Tafel für visuelles Management verfolgen.

Häufige Fragen

Was leistet die Produktionsplanung und -steuerung?

Sie übersetzt den Bedarf in einen machbaren Produktionsplan, entscheidet, was, wie viel und wann gefertigt wird, sichert das Material und verfolgt die Ausführung.

Was ist der Unterschied zwischen Produktionshauptplan und MRP?

Der Hauptplan legt fest, wie viele Endprodukte je Periode gefertigt werden. Die MRP berechnet aus dem Hauptplan und der Stückliste, wie viel von jeder Komponente wann beschafft oder gefertigt werden muss.

Was ist S&OP?

Sales and Operations Planning: der monatliche Prozess, in dem Vertrieb, Produktion, Einkauf und Finanzen sich auf einen Mengenplan für die kommenden Monate einigen.

Was ist ein eingefrorener Bereich?

Der kurzfristige Teil des Hauptplans, der ohne Freigabe nicht geändert wird und Einkauf und Fertigung Stabilität gibt.

Funktioniert Produktionsplanung mit Lean?

Ja. Die MRP plant meist Einkauf und Kapazität, während Kanban und Heijunka die Produktion im Tagesgeschäft ziehen.

Quellen

  1. VOLLMANN, T. E.; BERRY, W. L.; WHYBARK, D. C.; JACOBS, F. R. Manufacturing Planning and Control for Supply Chain Management. New York: McGraw-Hill.
  2. SLACK, N.; BRANDON-JONES, A.; JOHNSTON, R. Operations Management. Harlow: Pearson.
  3. Lean Enterprise Institute. Heijunka. https://www.lean.org/lexicon-terms/heijunka/

Bereit für den Wechsel von Push zu Pull?

Laden Sie das kostenlose E-Book zur Pull-Produktion herunter, mit Kanban, Supermärkten und Produktionsglättung.

E-Book herunterladen
Anzeige
Foto von Vagner Soares

Über den Autor

Vagner Soares

Spezialist für Lean Manufacturing und Verhaltensmanagement

Über 20 Jahre in der Automobil- und Metallindustrie (GM und Dana), Praktiker für Lean Manufacturing seit 2006. SENAI-Dozent und Mentor im brasilianischen Programm Brasil Mais Produtivo, mit Beratung, Schulung und Audits für über 50 Unternehmen. Er verbindet Qualität, Produktivität und Personalentwicklung.
