Inspector de calidad etiquetando piezas metálicas junto a un área de cuarentena demarcada en planta.

Qué es el MRB y la gestión de material no conforme

El MRB (Material Review Board) es el comité, o el flujo de decisión, que analiza el material no conforme y define su disposición: usar tal cual, retrabajar, desechar, devolver al proveedor o seleccionar. Mientras no hay decisión, el lote permanece en cuarentena, identificado y bloqueado, sin posibilidad de llegar al cliente.

La gestión de material no conforme tiene cuatro movimientos: identificar, segregar, decidir y registrar. La norma ISO 9001 lo trata en el requisito de control de las salidas no conformes (8.7): la organización debe identificar y controlar lo que no cumple para evitar su uso o entrega no intencionados. Aquí el foco es la rutina de planta; el análisis de causa y el cierre están en el tratamiento de no conformidades y CAPA.

Mapa visual del MRB

El mapa resume el flujo desde el material sospechoso hasta la disposición registrada, con el ejemplo numérico del artículo.

MRB: MATERIAL NO CONFORME

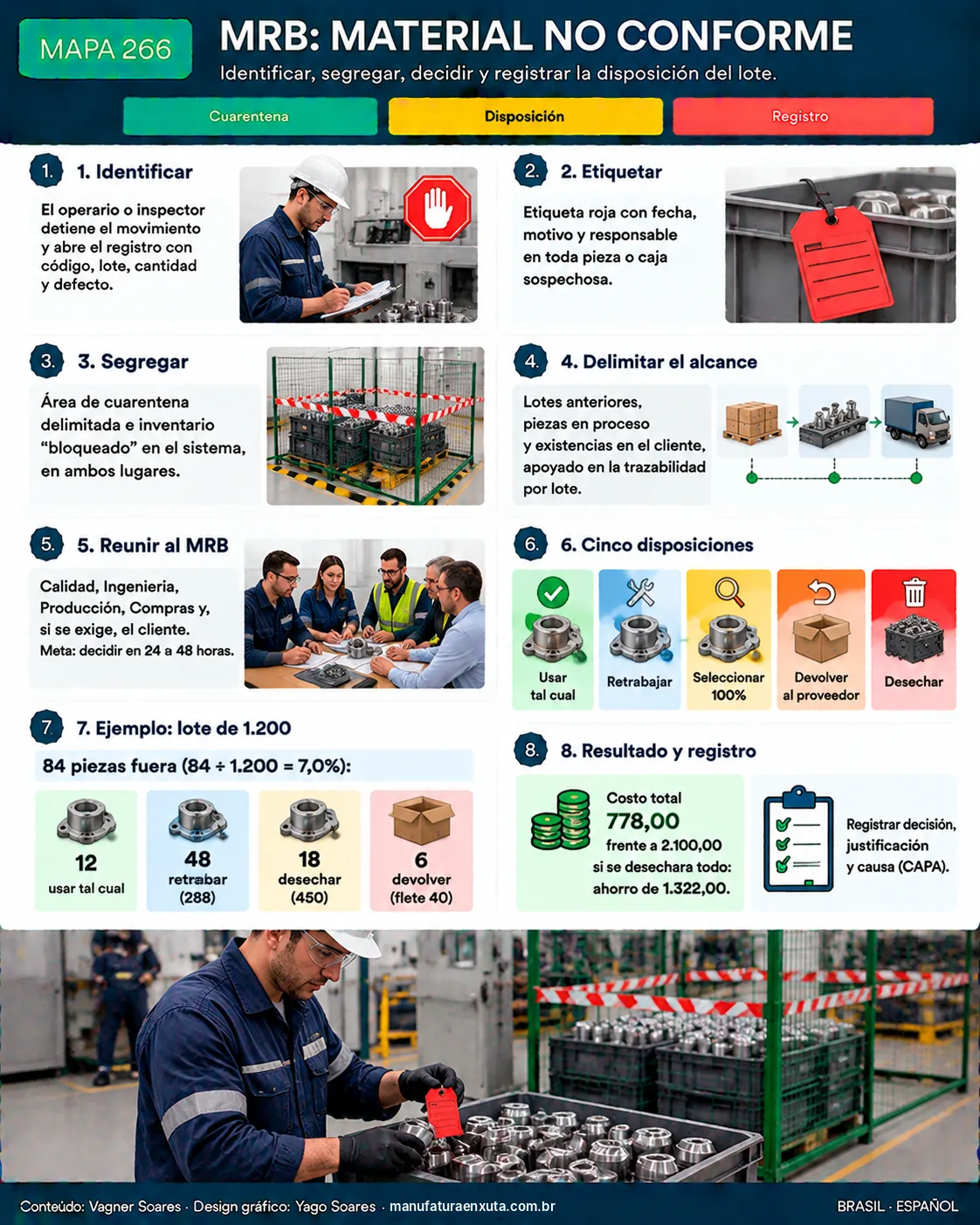

Mapa visual 266: Gestión de material no conforme: MRB y cuarentena. Haz clic en el mapa para verlo a tamaño real.Descargar el mapa en PNG

El flujo: de la identificación a la cuarentena

  1. Identificar: quien detecta el problema (operario, inspector de recepción, cliente interno) detiene el movimiento y abre el registro de no conformidad, con código, lote, cantidad, ubicación y una descripción objetiva del defecto.
  2. Etiquetar: toda pieza o caja sospechosa recibe una etiqueta de material no conforme (color propio, por ejemplo rojo o naranja) con fecha, motivo y responsable.
  3. Segregar: el material pasa a un área de cuarentena delimitada y, en el sistema, el inventario cambia a estado bloqueado. Segregar solo en papel no sirve: el bloqueo debe existir en ambos lugares.
  4. Delimitar el alcance: verifique dónde más puede estar el problema. Lotes anteriores, producto en proceso, existencias en el cliente y producto terminado del mismo período entran en el análisis. La trazabilidad por lote define hasta dónde llega la contención.
  5. Convocar al MRB: reúna a las áreas necesarias y lleve los datos: mediciones, fotos, plano, especificación e historial.

Quién participa en el MRB

La composición varía según la empresa, pero un comité ágil suele incluir:

Para no frenar la planta, defina niveles de autoridad. Las desviaciones pequeñas y repetitivas pueden decidirlas Calidad e Ingeniería en 24 a 48 horas; los casos con riesgo de seguridad o impacto en el cliente suben a la reunión completa.

Anuncio · Publicidad

Las cinco disposiciones posibles

DisposiciónQué significaCuándo usarCuidados
Usar tal cual (concesión)Aceptar el material con la desviaciónLa desviación no afecta forma, ajuste ni funciónExige justificación técnica y, si hay requisito contractual, aprobación del cliente
RetrabajarCorregir para cumplir la especificaciónExiste un método viable y cuesta menos que desecharInstrucción de retrabajo aprobada y reinspección completa
Seleccionar (100%)Inspeccionar todo y separar buenas de malasEl defecto afecta solo a parte del loteCosto de la selección y criterio de aceptación claro
Devolver al proveedorRetornar el lote con reclamo formalMaterial comprado fuera de especificaciónRegistrar el reclamo y exigir crédito o reposición
Desechar (chatarra)Descartar o destinar como chatarraSin recuperación viable o riesgo inaceptableEvitar que la pieza vuelva al flujo; destruir o inutilizar si es necesario

Elegir entre retrabajar y desechar es un cálculo de costo y riesgo, detallado en retrabajo o desecho. La pieza retrabajada debe pasar de nuevo por todos los controles y, cuando corresponda, identificarse como tal.

Ejemplo resuelto: lote de 1.200 piezas

Ejemplo ficticio. Un taller de mecanizado recibió un lote de 1.200 piezas y, en la inspección, 84 tenían una cota fuera de tolerancia. Cada pieza cuesta 25,00 (unidades monetarias).

Tasa de no conformidad = 84 ÷ 1.200 = 7,0%

El MRB analizó las 84 piezas y decidió caso por caso:

DisposiciónPiezas% de las 84Costo unitarioCosto total
Usar tal cual (desviación de 0,02 mm sin efecto en la función)1214,3%0,000,00
Retrabajar (mecanizado de ajuste)4857,1%6,00288,00
Desechar1821,4%25,00450,00
Devolver al proveedor (flete de retorno del lote)67,1%—40,00
Total84100%778,00

Desechar todo costaría 84 × 25 = 2.100,00. El análisis caso por caso redujo la pérdida a 778,00, un ahorro de 1.322,00 en el lote. Las 12 piezas usadas tal cual solo entran porque ingeniería lo justificó por escrito y, cuando se exige, el cliente estuvo de acuerdo. Lo mismo vale para el costo oculto: cada día de lote en cuarentena es capital inmovilizado y riesgo de atraso, por eso el plazo de decisión es un indicador del MRB.

Anuncio · Publicidad

Qué registrar y cómo medir

Después de la disposición: causa y prevención

Decidir el destino del lote resuelve el síntoma. Para que el defecto no vuelva, abra el análisis de causa y la acción correctiva: los 5 porqués para casos simples y el informe 8D cuando el cliente lo exige o el problema se repite. Si la desviación apareció en la recepción, comuníquela al proveedor por escrito y dé seguimiento a la respuesta. En procesos automotrices la regla es aún más estricta; vea el contexto en IATF 16949.

Errores comunes

Preguntas frecuentes

¿Qué significa MRB?

Material Review Board, el comité que analiza el material no conforme y decide su disposición. Muchas empresas lo resuelven con un flujo simple entre Calidad e Ingeniería.

¿Qué es la cuarentena de material?

Es la segregación física y en el sistema del material sospechoso, con etiqueta y bloqueo de inventario, hasta que se decida y registre la disposición.

¿Cuál es la diferencia entre retrabajo y reparación?

El retrabajo devuelve la pieza a la especificación original. La reparación deja la pieza utilizable, pero puede no cumplir íntegramente la especificación, por lo que suele requerir aprobación.

¿Cuándo necesito la aprobación del cliente?

Cuando el contrato o el requisito del cliente exige aprobación para usar tal cual o reparar. Revise el requisito antes de decidir.

¿Cuánto tiempo puede estar el material en cuarentena?

Fije la meta en su procedimiento. En la práctica, de 24 a 48 horas para decidir es un buen objetivo; los plazos largos frenan la producción y generan costo.

¿El MRB reemplaza al CAPA?

No. El MRB decide el destino del material; el CAPA investiga la causa y evita la repetición. Se complementan.

Anuncio · Publicidad

Fuentes

  1. ISO 9001:2015. Sistemas de gestión de la calidad: requisitos (requisito 8.7, control de las salidas no conformes).
  2. ASQ. The Certified Quality Engineer Handbook. Milwaukee: ASQ Quality Press.
  3. JURAN, J. M.; DE FEO, J. A. Juran's Quality Handbook. New York: McGraw-Hill.

Para seguir estudiando: fuentes y enlaces fiables

Guarde esta dirección: Manufatura Enxuta es su escuela de manufactura esbelta. Vuelva siempre que necesite estudiar, con artículo completo, mapa visual y fuentes fiables. Siga una de las rutas de estudio o consulte el glosario A–Z.

¿Quieres las herramientas listas para usar?

Descarga el e-book gratuito "Kit de Resolución de Problemas", con PDCA, A3, 5 Porqués e Ishikawa.

Descargar e-book
Foto de Vagner Soares

Sobre el autor

Vagner Soares

Especialista en Lean Manufacturing y Gestión del Comportamiento

Más de 20 años en la industria automotriz y metalmecánica (GM y Dana), especialista en Lean Manufacturing desde 2006. Instructor y mentor del SENAI en el programa Brasil Mais Produtivo, con consultorías, capacitaciones y auditorías en más de 50 empresas, uniendo calidad, productividad y desarrollo de personas.
