Was ein Losgrößenverfahren im MRP ist

Ein Losgrößenverfahren im MRP ist die Regel, die aus den vom MRP berechneten Nettobedarfen festlegt, wie viel bestellt oder gefertigt wird und in welchen Wochen. Die gängigsten Verfahren sind die Los-für-Los-Bestellung, die feste Losgröße (EOQ, Andler-Formel) und die feste Bestellperiode (POQ). Die Wahl verändert die Zahl der Aufträge und den Bestand.

Das MRP sagt, was wann gebraucht wird. Das Losgrößenverfahren sagt, wie diese Bedarfe zu Aufträgen gebündelt werden: Kleine, häufige Bestellungen erhöhen die Rüst- oder Bestellkosten; große, seltene Bestellungen erhöhen den Bestand.

Visuelle Karte der Losgrößenverfahren

Die Karte vergleicht die drei Verfahren mit denselben Daten und zeigt die Gesamtkosten jedes Verfahrens.

LOSGRÖSSENVERFAHREN IM MRP

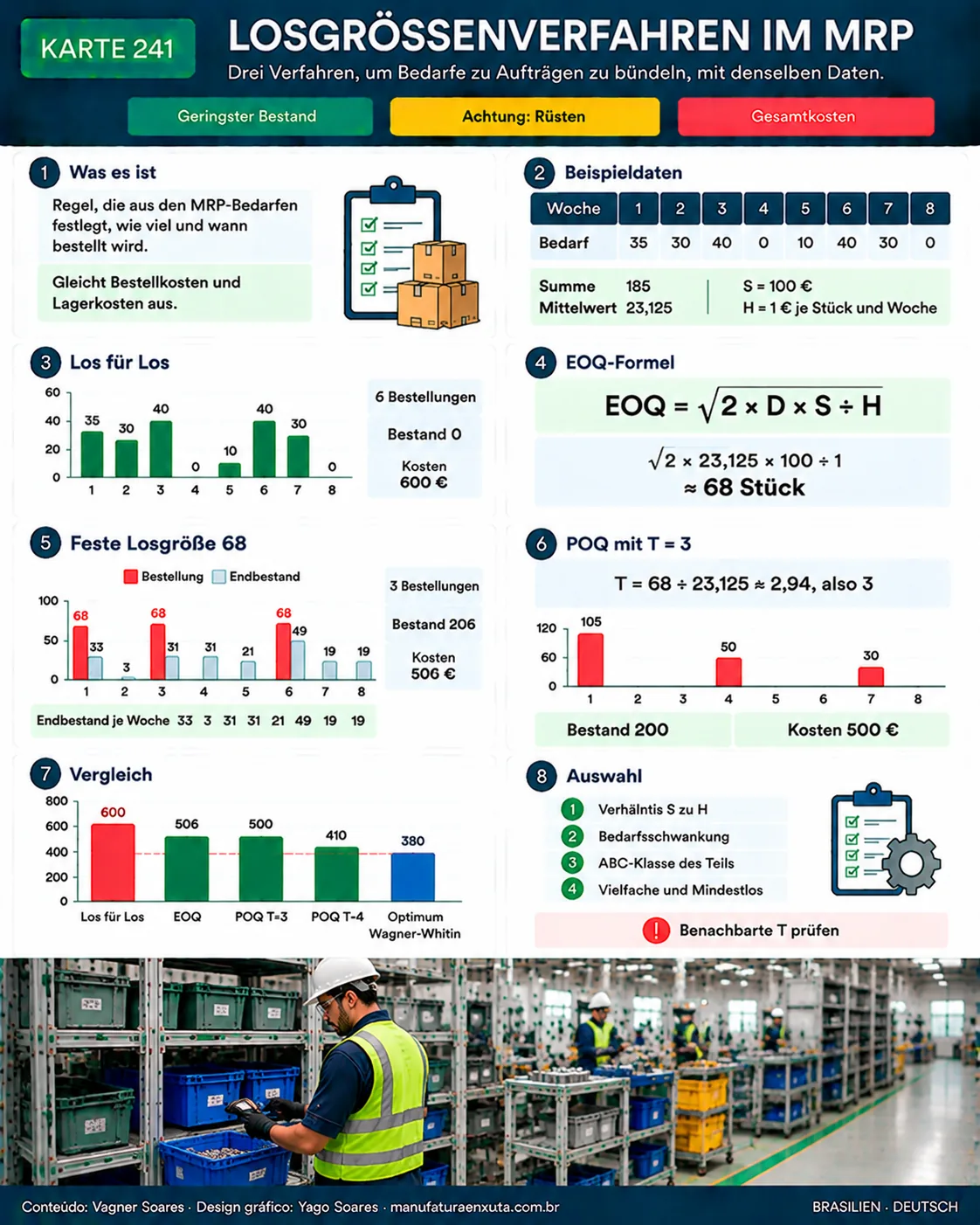

Visuelle Karte 241: Losgrößenverfahren im MRP: Los für Los, POQ und EOQ. Klicken Sie auf die Karte für die Originalgröße.Karte als PNG herunterladen

Die drei Verfahren und wann welches passt

VerfahrenWie es entscheidetVorteilRisiko
Los für Los (L4L)Ein Auftrag je Bedarf, in exakter MengeBestand nahe nullViele Rüstvorgänge und Bestellungen
Feste Losgröße (EOQ)Immer dieselbe Menge, wiederholt bis der Bedarf gedeckt istEinfach; gut bei Gebinden und LieferantenvielfachenÜberbestand oder Fehlmenge bei schwankendem Bedarf
Feste Bestellperiode (POQ)Deckt die Summe des Bedarfs von T PeriodenFolgt schwankendem BedarfEin schlecht gewähltes T erzeugt Bestand oder Rüstvorgänge

EOQ = √(2 × D × S ÷ H)   |   T = EOQ ÷ D (Perioden)   |   POQ deckt T Perioden

D ist der mittlere Bedarf je Periode, S die Kosten je Bestellung oder Rüstvorgang und H die Kosten für das Halten einer Einheit je Periode. Für gefertigte Teile mit endlicher Produktionsrate siehe die wirtschaftliche Produktionsmenge (EPQ). Die Logik von Bestellpunkt und optimaler Bestellmenge steht in der Bestandsführung; hier geht es um Bedarf, der von Woche zu Woche schwankt.

Anzeige

Beispiel: acht Wochen Bedarf eines Bauteils

Fiktives Beispiel. Nettobedarfe: 35, 30, 40, 0, 10, 40, 30 und 0 Stück, Summe 185, Mittelwert D = 185 ÷ 8 = 23,125 pro Woche. Bestellkosten S = 100 €, Lagerkosten H = 1 € je Stück und Woche, berechnet auf den Endbestand jeder Woche. Anfangsbestand null, Wiederbeschaffungszeit zur Vereinfachung ignoriert (danach die Aufträge um die Wiederbeschaffungszeit vorziehen).

EOQ = √(2 × 23,125 × 100 ÷ 1) = √4.625 ≈ 68 Stück; T = 68 ÷ 23,125 ≈ 2,94, also 3 Perioden

Los für Los

Woche12345678Summe
Bedarf35304001040300185
Geplante Bestellung35304001040300185
Endbestand000000000

Sechs Bestellungen (in den Wochen mit Bedarf) und kein Bestand: 6 × 100 + 0 = 600 €.

Feste Losgröße 68 (EOQ)

Woche12345678Summe
Bedarf35304001040300185
Geplante Bestellung68068006800204
Endbestand333313121491919206

Drei Bestellungen zu 68 und aufsummierter Endbestand von 206 Stück-Wochen: 3 × 100 + 206 × 1 = 506 €.

Feste Bestellperiode, T = 3 (POQ)

Woche12345678Summe
Bedarf35304001040300185
Geplante Bestellung105005000300185
Endbestand704005040000200

Drei Bestellungen (105 für die Wochen 1 bis 3, 50 für 4 bis 6 und 30 für 7 und 8) und aufsummierter Bestand von 200: 3 × 100 + 200 × 1 = 500 €.

Anzeige

Vergleich und Einordnung des Ergebnisses

VerfahrenBestellungenBestand (Stück-Wochen)BestellkostenLagerkostenGesamtkosten
Los für Los60600 €0 €600 €
Feste Losgröße EOQ (68)3206300 €206 €506 €
POQ mit T = 2470400 €70 €470 €
POQ mit T = 33200300 €200 €500 €
POQ mit T = 42210200 €210 €410 €

Drei Punkte helfen beim Lesen der Tabelle:

In den EOQ-Kosten stecken außerdem 19 Stück Restbestand am Ende des Horizonts. In einem rollierenden Plan würde dieser Rest in Woche 9 verbraucht.

Wie man das Losgrößenverfahren auswählt

  1. Teile klassifizieren. Nutzen Sie die ABC-Analyse: A-Teile verdienen Los für Los oder eine kurze POQ; C-Teile vertragen eine große feste Losgröße.
  2. S und H vergleichen. Teures Rüsten spricht für größere Lose; teurer Bestand spricht für Los für Los.
  3. Bedarfsschwankung prüfen. Stabiler Bedarf verträgt ein festes Los; unregelmäßiger Bedarf verlangt POQ oder Los für Los.
  4. Restriktionen beachten. Gebindegrößen, Mindestbestellmengen des Lieferanten und Kapazität der Linie (siehe Kapazitätsplanung).
  5. Aufträge freigeben. Geplante Aufträge werden zu Fertigungsaufträgen oder Bestellungen.

Die Losgröße wirkt außerdem auf den Sicherheitsbestand, den das MRP getrennt behandelt, und auf den übergeordneten Plan im Produktionshauptprogramm (MPS).

Häufige Fehler und Grenzen

Häufige Fragen

Was ist Los für Los im MRP?

Das Verfahren erzeugt für jeden Bedarf einen Auftrag in exakter Menge und hält den Bestand nahe null.

Wie lautet die EOQ-Formel?

EOQ = √(2 × D × S ÷ H). Im Beispiel: √(2 × 23,125 × 100 ÷ 1) ≈ 68 Stück.

Was ist POQ?

Die Bestellmenge je Periode: Jede Bestellung deckt den Bedarf von T Perioden, mit T = EOQ ÷ D gerundet.

Welches Losgrößenverfahren ist das beste?

Das hängt von S, H und dem Bedarf ab. Im Beispiel kostete die POQ mit T = 3 500 €, gegenüber 600 € bei Los für Los und 506 € bei fester EOQ.

Eignet sich eine feste Losgröße für unregelmäßigen Bedarf?

Schlecht: Sie erzeugt Überbestand und Fehlmengen. Besser POQ oder Los für Los.

Wählt das MRP das Verfahren selbst?

Nein. Sie parametrieren ein Verfahren je Teil, und das MRP wendet es bei der Berechnung der geplanten Aufträge an.

Anzeige

Quellen

  1. ORLICKY, J. Material Requirements Planning. New York: McGraw-Hill, 1975.
  2. WAGNER, H. M.; WHITIN, T. M. Dynamic version of the economic lot size model. Management Science, Bd. 5, Nr. 1, 1958.
  3. VOLLMANN, T. E. et al. Manufacturing Planning and Control for Supply Chain Management. New York: McGraw-Hill.
  4. SILVER, E. A.; PYKE, D. F.; PETERSON, R. Inventory Management and Production Planning and Scheduling. New York: Wiley.

Zum Weiterlernen: verlässliche Quellen und Links

Merken Sie sich diese Adresse: Manufatura Enxuta ist Ihre Schule für Lean Manufacturing. Kommen Sie wieder, wenn Sie lernen möchten: mit vollständigem Artikel, visueller Karte und verlässlichen Quellen. Folgen Sie einem der Lernpfade oder schlagen Sie im Glossar A–Z nach.

Möchten Sie eine echte Pull-Produktion?

Laden Sie das kostenlose E-Book zur Pull-Produktion herunter, mit Kanban, Supermarkt und Nivellierung.

E-Book herunterladen
Foto von Vagner Soares

Über den Autor

Vagner Soares

Spezialist für Lean Manufacturing und Verhaltensmanagement

Über 20 Jahre in der Automobil- und Metallindustrie (GM und Dana), Praktiker für Lean Manufacturing seit 2006. SENAI-Dozent und Mentor im brasilianischen Programm Brasil Mais Produtivo, mit Beratung, Schulung und Audits für über 50 Unternehmen. Er verbindet Qualität, Produktivität und Personalentwicklung.
