O que é pitch de produção

O pitch de produção é o intervalo de tempo em que o processo puxador produz uma embalagem de produto acabado e o material handler a retira. Ele é calculado como takt time × quantidade da embalagem e define o ritmo de programação e de retirada no chão de fábrica.

O takt time é o ritmo do cliente, peça a peça. O pitch é o mesmo ritmo agrupado em um incremento de trabalho que dá para programar, conferir e abastecer. É a resposta à sétima pergunta do estado futuro do VSM.

Anúncio · Publicidade

Mapa visual do pitch de produção

O mapa traz a fórmula, o exemplo de 30 minutos, a sequência de 15 retiradas e o quadro de acompanhamento.

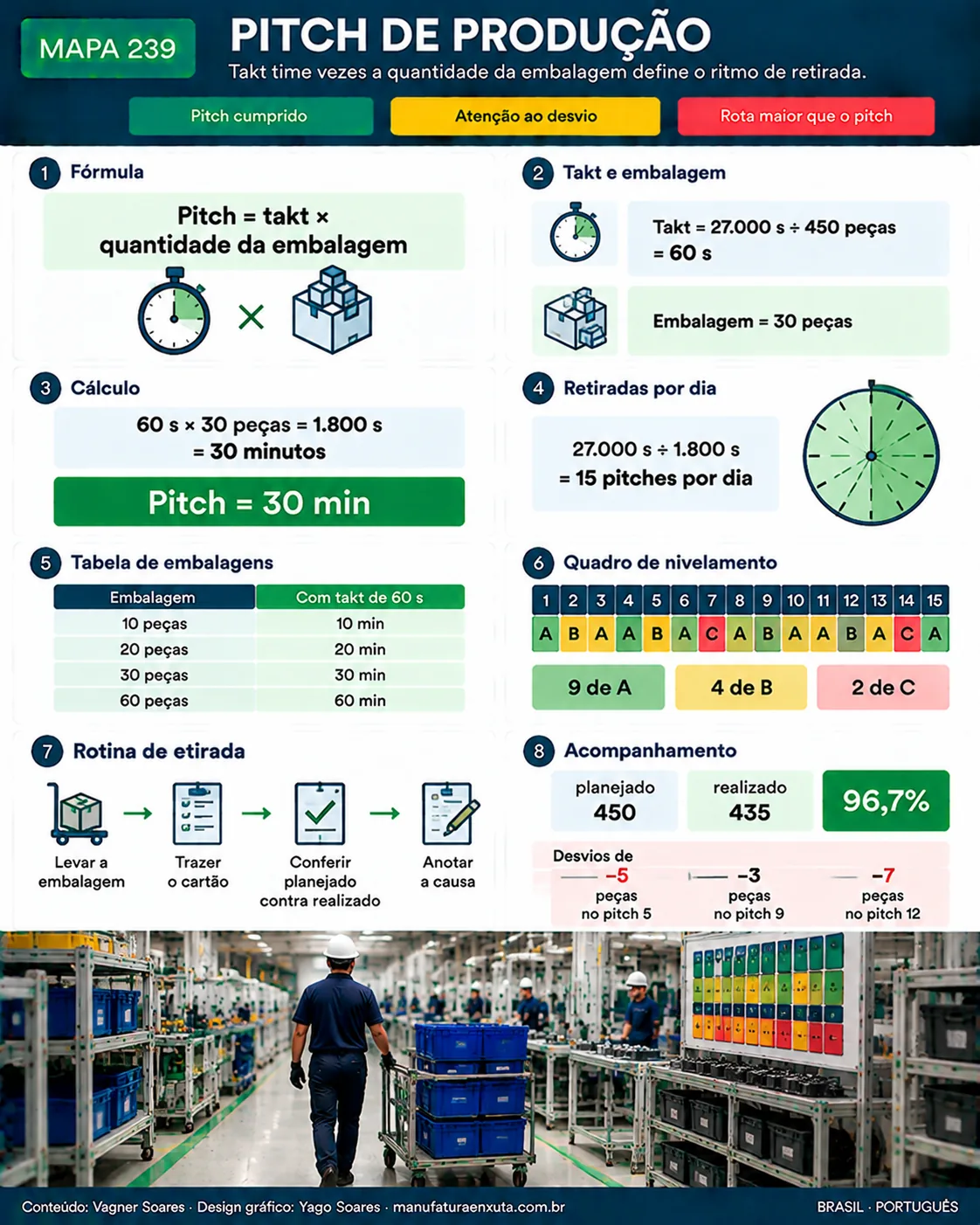

PITCH DE PRODUÇÃO
Mapa visual 239: Pitch de produção: como definir o ritmo de retirada e programação. Clique no mapa para ver em tamanho real.Baixar o mapa em PNG

Fórmula do pitch

Pitch = takt time × quantidade da embalagem

Com takt de 60 s e embalagem de 30 peças, o pitch é 60 × 30 = 1.800 s, ou 30 minutos. O número de retiradas por dia é o tempo disponível ÷ pitch. Com 27.000 s disponíveis (turno de 8 h menos 30 min de paradas), são 27.000 ÷ 1.800 = 15 pitches por dia.

Embalagem (peças)Cálculo com takt de 60 sPitchRetiradas por dia
1060 × 10 = 600 s10 min45
2060 × 20 = 1.200 s20 min22,5
3060 × 30 = 1.800 s30 min15
6060 × 60 = 3.600 s60 min7,5

Os valores fracionários (22,5 e 7,5) mostram que a embalagem precisa dividir bem a demanda diária de 450 peças. Embalagens de 10, 30 e 45 peças fecham 45, 15 e 10 retiradas inteiras. Para não confundir os três tempos, veja tempo de ciclo, takt time e lead time.

Exemplo resolvido: três produtos no mesmo pitch

Linha fictícia de suportes metálicos: demanda de 450 peças por dia, takt de 60 s, embalagem de 30 peças para os três modelos. Pitch de 30 min e 15 retiradas por dia.

ProdutoDemanda por dia (peças)Embalagens por dia (÷ 30)Intervalo médio entre embalagens
A27091,7 pitch
B12043,75 pitches
C6027,5 pitches
Total45015

O intervalo médio é 15 ÷ nº de embalagens: 15 ÷ 9 = 1,7; 15 ÷ 4 = 3,75; 15 ÷ 2 = 7,5. Ele orienta a montagem da sequência no quadro de nivelamento.

Anúncio · Publicidade

Do pitch ao quadro de nivelamento

Cada pitch vira um slot do quadro heijunka. Distribuir A, B e C de forma intercalada, em vez de produzir todo o A pela manhã, mantém o consumo do supermercado estável. Uma sequência possível para os 15 slots:

Pitch123456789101112131415
ProdutoABAABACABAABACA

Conferência: 9 slots de A, 4 de B e 2 de C somam 15. Se a troca entre A, B e C leva mais que alguns minutos, ela consome tempo do pitch; reduza com SMED antes de intercalar tanto.

Rotina de retirada e acompanhamento

  1. Cartão ou embalagem pronta: a cada pitch, o material handler leva a embalagem completa do puxador ao supermercado de produto acabado.
  2. Nova ordem: ele traz o cartão kanban de produção (ou o slot do quadro) de volta ao puxador. Para o número de cartões, veja o dimensionamento de kanban.
  3. Conferência: no mesmo momento, compara-se o planejado (30 peças) com o realizado e anota-se a causa do desvio.
  4. Rota: o tempo da rota do material handler precisa caber no pitch, com folga. Uma rota de 12 minutos cabe num pitch de 30; num pitch de 10 não cabe. Veja o milk run interno.
PitchPlanejado (peças)Realizado (peças)DesvioCausa anotada
53025−5Faltou componente
93027−3Parada curta de 3 min
123023−7Ajuste de máquina de 7 min
Demais 12 pitches3603600—
Dia450435−1596,7% do plano

Com takt de 60 s, cada peça faltante equivale a 1 minuto perdido: 5 + 3 + 7 = 15 peças, ou 15 minutos. O ganho do pitch é esse: o problema aparece em 30 minutos, não no fim do turno. Os desvios entram no quadro SQDCM do dia.

Como escolher o tamanho do pitch

Erros comuns

Perguntas frequentes

O que é pitch de produção?

É o intervalo de programação e retirada no processo puxador: takt time multiplicado pela quantidade da embalagem de produto acabado.

Qual a fórmula do pitch?

Pitch = takt time × quantidade da embalagem. Com takt de 60 s e 30 peças, o pitch é 1.800 s, ou 30 minutos.

Qual a diferença entre pitch e takt time?

O takt time é o ritmo da demanda por peça. O pitch é esse ritmo agrupado em uma embalagem, um incremento de trabalho que o chão de fábrica consegue programar e verificar.

Quantos pitches cabem em um dia?

Tempo disponível ÷ pitch. No exemplo, 27.000 s ÷ 1.800 s = 15 pitches por dia.

O pitch é o mesmo que o tempo de ciclo?

Não. O tempo de ciclo é o tempo de uma peça num posto. O pitch é o tempo para completar uma embalagem inteira no ritmo do takt.

Qual o melhor tamanho de pitch?

Aquele que cabe na rota do material handler e fecha o dia em número inteiro de retiradas. Quanto menor, mais rápido o problema aparece.

Anúncio · Publicidade

Fontes

  1. ROTHER, M.; SHOOK, J. Aprendendo a Enxergar: mapeando o fluxo de valor. São Paulo: Lean Institute Brasil.
  2. ROTHER, M.; HARRIS, R. Creating Continuous Flow. Cambridge: Lean Enterprise Institute, 2001.
  3. LIKER, J. K. O Modelo Toyota. Porto Alegre: Bookman.

Para estudar mais: fontes e links confiáveis

Guarde este endereço: o Manufatura Enxuta é a sua escola de manufatura enxuta. Volte sempre que precisar estudar, com artigo completo, mapa visual e fontes confiáveis. Siga uma das trilhas de estudo ou consulte o glossário A–Z.

Quer estoque que gira sem faltar?

Baixe o e-book gratuito sobre produção puxada, com kanban, supermercado e nivelamento.

Baixar e-book
Foto de Vagner Soares

Sobre o autor

Vagner Soares

Especialista em Lean Manufacturing e Gestão Comportamental

Mais de 20 anos de indústria automotiva e metalmecânica (GM e Dana), especialista em Lean Manufacturing desde 2006. Instrutor e mentor do SENAI no programa Brasil Mais Produtivo, com consultorias, treinamentos e auditorias em mais de 50 empresas, unindo qualidade, produtividade e desenvolvimento de pessoas.
