Was Feinplanung und APS bedeuten

Die Feinplanung (Planung bei endlicher Kapazität) verteilt Aufträge auf Ressourcen und beachtet dabei, was jede Ressource tatsächlich leisten kann: Hat die Maschine 8 Stunden am Tag, rutscht die neunte Stunde auf einen anderen Tag. Die Planung bei unendlicher Kapazität ignoriert diese Grenze und nennt nur, wann ein Auftrag stattfinden sollte. APS (Advanced Planning and Scheduling) ist die Software, die Maschinen, Werkzeuge, Personal und Material gleichzeitig berücksichtigt und endlich einplant.

Praktisch heißt das: Der unendliche Plan zeigt, was der Bedarf verlangt; der endliche Plan zeigt, was das Werk liefern kann und welche Aufträge verspätet sind.

Visuelle Karte: unendliche gegen endliche Kapazität

Die Karte vergleicht beide Belastungsarten an derselben Ressource anhand des Zahlenbeispiels dieses Artikels.

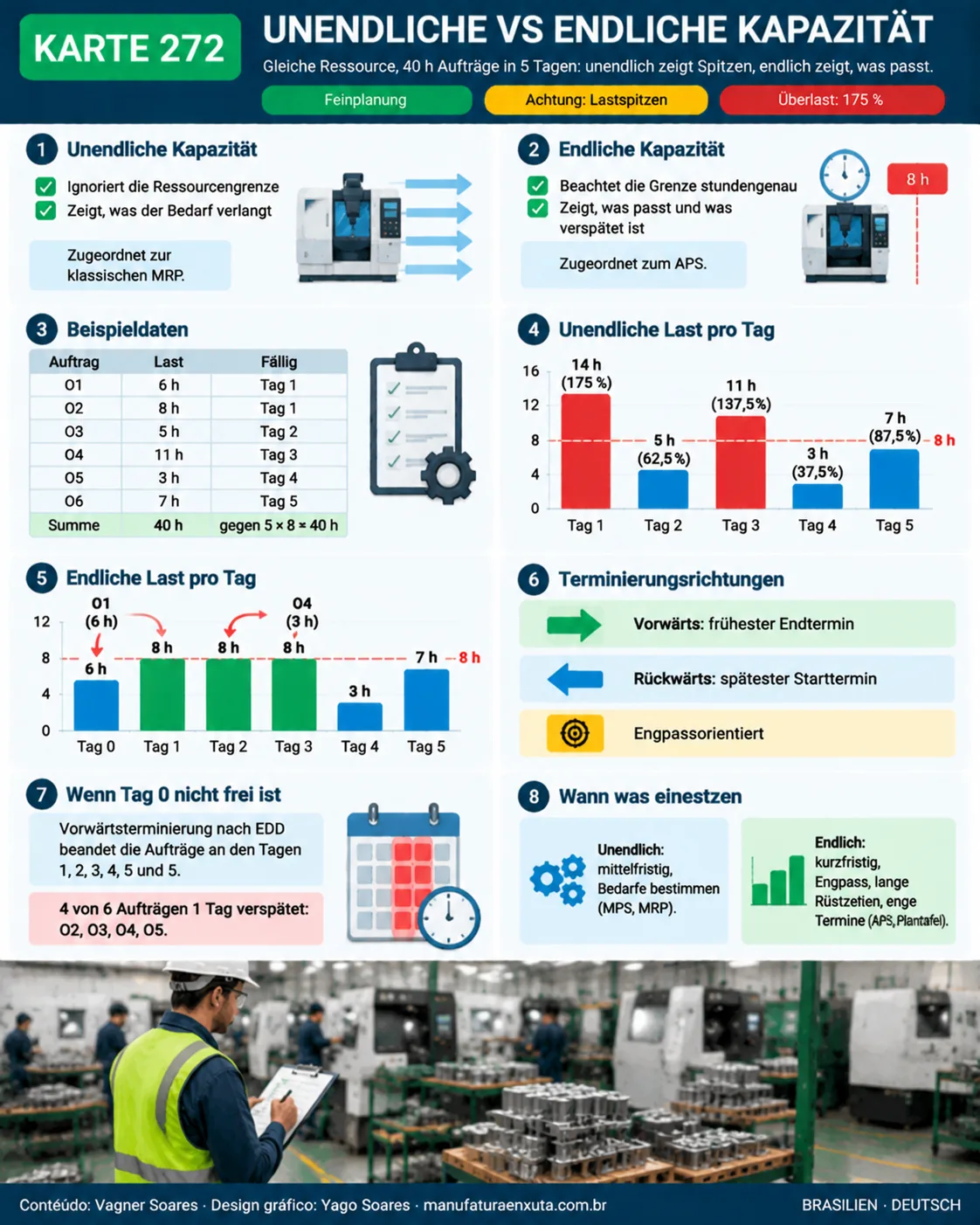

UNENDLICHE VS ENDLICHE KAPAZITÄT
Visuelle Karte 272: Feinplanung APS: endliche gegen unendliche Kapazität. Klicken Sie auf die Karte für die Originalgröße.Karte als PNG herunterladen

Unendlich gegen endlich: der Unterschied

KriteriumUnendliche KapazitätEndliche Kapazität
RessourcengrenzeIgnoriertStundengenau beachtet
ErgebnisBedarfstermineMachbare Start- und Endtermine
ÜberlastZeigt sich als BelastungsspitzeWird gelöst: vorziehen, verschieben, teilen oder fremdvergeben
Wo man es siehtKlassische MRPAPS, Engpass-Tabelle, Plantafel
Beantwortete FrageWas ist wann zu tun?Was passt, und was wird verspätet?

Die MRP rechnet Termine mit festen Durchlaufzeiten und prüft nicht, ob die Maschine die Last trägt. Diese Prüfung folgt danach in der Kapazitätsplanung (RCCP und CRP); sie zeigt die Überlast, löst sie aber nicht. Das APS schließt die Lücke: Es belastet, glättet und sequenziert in einem Durchgang.

Anzeige

Beispiel: ein Bearbeitungszentrum in einer Woche

Fiktives Beispiel. Ein Bearbeitungszentrum läuft in einer Schicht mit 8 Stunden pro Tag, Montag bis Freitag (Tage 1 bis 5). Sechs Aufträge sind am Ende des genannten Tages fällig:

AuftragStundenFälligkeit (Tagesende)
O161
O281
O352
O4113
O534
O675

Summe: 6 + 8 + 5 + 11 + 3 + 7 = 40 Stunden, genau die 40 Stunden der Woche (5 × 8). Im Durchschnitt liegt die Auslastung bei 100 %. Die Last verteilt sich aber nicht wie der Durchschnitt.

Tagesauslastung = Tageslast ÷ Tageskapazität

TagKapazität (h)Last unendlich (h)AuslastungLast endlich (h)
0 (Vorwoche)800 %6
1814175 %8
28562,5 %8
3811137,5 %8
48337,5 %3
58787,5 %7

Die unendliche Belastung legt jeden Auftrag auf seinen Fälligkeitstag: 14 h an Tag 1 und 11 h an Tag 3, Überlasten von 6 h und 3 h. Für die endliche Last wird rückwärts vom Fälligkeitstermin terminiert: O1 (6 h) passt nicht in Tag 1 und geht auf Tag 0; 3 h von O4 gehen auf Tag 2, der Reserve hatte. Die Summe bleibt 6 + 8 + 8 + 8 + 3 + 7 = 40 h.

Ist Tag 0 nicht frei, ändert sich das Ergebnis. Bei Vorwärtsterminierung ab Tag 1 nach Fälligkeit (EDD) enden die Aufträge an den Tagen 1, 2, 3, 4, 5 und 5: 4 der 6 Aufträge sind 1 Tag verspätet (O2, O3, O4 und O5). Der endliche Plan schafft keine Kapazität; er zeigt die Wahl zwischen Vorziehen, Überstunden, Fremdvergabe oder Terminverhandlung.

Wie das APS einplant

Ein APS arbeitet mit Arbeitsplänen, Rüstzeiten, Schichtkalendern, Verfügbarkeit von Werkzeugen und Personal sowie Materialbeständen. Sind die Stammdaten falsch, wird die „endliche" Planung zu geordneter Fiktion. Das gilt auch für die Rückmeldung: Ohne Meldungen aus der Fertigung, meist aus dem MES oder vom Fertigungsauftrag, veraltet der Plan innerhalb von Stunden.

Anzeige

Wann was einsetzen

Die Feinplanung vervollständigt die Produktionsplanung und -steuerung: Die Planung bestimmt, was produziert wird, die Feinplanung, was wirklich passt.

Häufige Fehler und Grenzen

Häufige Fragen

Was ist Feinplanung?

Planung, die die Kapazität jeder Ressource beachtet: Übersteigt die Last die Grenze, wird der Auftrag verschoben, geteilt oder als verspätet gemeldet.

Was ist APS?

Advanced Planning and Scheduling: ein System, das die Produktion unter Beachtung der Restriktionen von Maschinen, Werkzeugen, Personal und Material plant und sequenziert.

Rechnet die MRP mit unendlicher Kapazität?

Ja. Die klassische MRP rechnet Termine mit festen Durchlaufzeiten und prüft die Kapazität nicht; das geschieht getrennt in RCCP und CRP.

Vorwärts oder rückwärts terminieren?

Vorwärts zeigt den frühesten Liefertermin; rückwärts den spätesten Starttermin und senkt den Bestand in der Fertigung. Viele Systeme kombinieren beides.

Brauche ich eine APS-Software?

Nicht immer. Mit einem Engpass und wenigen Aufträgen leistet eine Tabelle oder Plantafel bereits Feinplanung. Software lohnt sich bei vielen Ressourcen und häufiger Umplanung.

Warum sind im Beispiel 4 Aufträge verspätet?

Die Wochenlast ist 40 h und damit gleich der Kapazität, aber die Fälligkeiten konzentrieren 14 h auf Tag 1. Ohne Tag 0 schiebt die Vorwärtsterminierung O2, O3, O4 und O5 um 1 Tag.

Anzeige

Quellen

  1. VOLLMANN, T. E. et al. Manufacturing Planning and Control for Supply Chain Management. McGraw-Hill.
  2. PINEDO, M. L. Scheduling: Theory, Algorithms, and Systems. Springer.
  3. SCHUH, G.; STICH, V. (Hrsg.). Produktionsplanung und -steuerung. Springer.
  4. WIENDAHL, H.-P. Betriebsorganisation für Ingenieure. Hanser.

Zum Weiterlernen: verlässliche Quellen und Links

Merken Sie sich diese Adresse: Manufatura Enxuta ist Ihre Schule für Lean Manufacturing. Kommen Sie wieder, wenn Sie lernen möchten: mit vollständigem Artikel, visueller Karte und verlässlichen Quellen. Folgen Sie einem der Lernpfade oder schlagen Sie im Glossar A–Z nach.

Möchten Sie eine echte Pull-Produktion?

Laden Sie das kostenlose E-Book zur Pull-Produktion herunter, mit Kanban, Supermarkt und Nivellierung.

E-Book herunterladen
Foto von Vagner Soares

Über den Autor

Vagner Soares

Spezialist für Lean Manufacturing und Verhaltensmanagement

Über 20 Jahre in der Automobil- und Metallindustrie (GM und Dana), Praktiker für Lean Manufacturing seit 2006. SENAI-Dozent und Mentor im brasilianischen Programm Brasil Mais Produtivo, mit Beratung, Schulung und Audits für über 50 Unternehmen. Er verbindet Qualität, Produktivität und Personalentwicklung.
