Piezas en cajas pequeñas pasando de una máquina a la siguiente mientras el resto del lote aún se mecaniza

Lote de transferencia y lote de producción: cuál es la diferencia

El lote de producción (o lote de proceso) es la cantidad que se fabrica de una vez en un puesto, entre dos cambios de referencia. El lote de transferencia es la cantidad que pasa a la operación siguiente cada vez. No tienen por qué ser iguales, y separarlos es una de las formas más baratas de reducir el lead time.

Si un lote de 100 piezas sale de la máquina 1 solo cuando la pieza número cien está lista, las 99 primeras esperan sin agregar valor. Con un lote de transferencia de 10 piezas, la máquina 2 empieza en cuanto llegan las primeras 10 y las dos operaciones ocurren al mismo tiempo.

Mapa visual: dividir el lote para traslapar operaciones

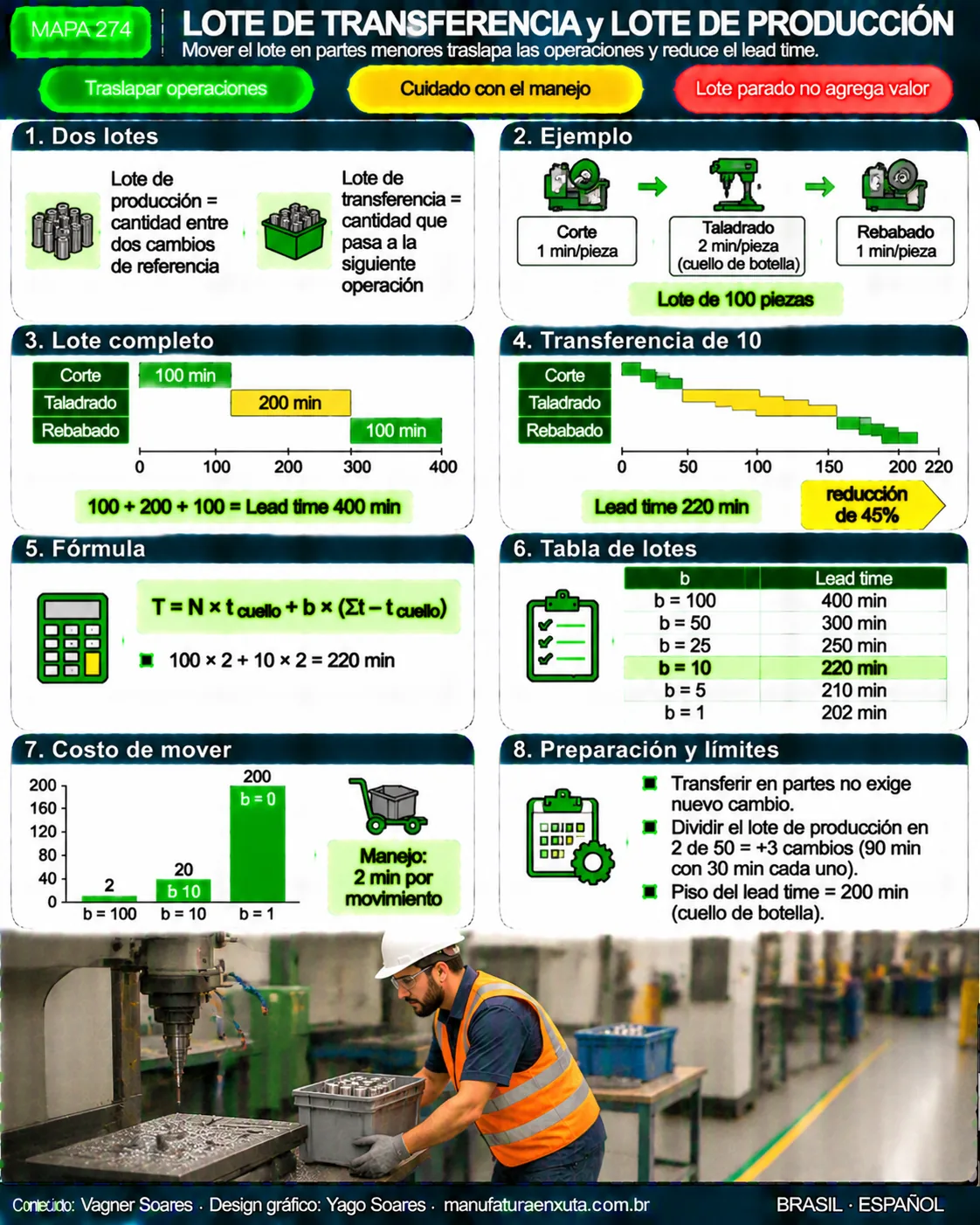

El mapa muestra la diferencia entre los dos lotes, la fórmula del tiempo total y el ejemplo de 100 piezas en tres operaciones.

LOTE DE TRANSFERENCIA y LOTE DE PRODUCCIÓN
Mapa visual 274: Lote de transferencia y lote de producción: reducir lead time. Haz clic en el mapa para verlo a tamaño real.Descargar el mapa en PNG

Cómo calcular el tiempo total del lote

Para N piezas, tiempos unitarios t de cada operación y lote de transferencia b, sin colas entre operaciones y con el cambio de referencia ya hecho, el tiempo hasta que la última pieza sale de la última operación es:

T = N × tcuello + b × (Σt − tcuello)

El primer término es el tiempo que el cuello de botella necesita para procesar todas las piezas. El segundo es el tiempo de llenado del flujo: cada operación que no es cuello de botella es atravesada una vez por un lote de transferencia. Si b = N, el lote avanza completo y la cuenta se vuelve la suma en serie: T = N × Σt.

Ejemplo: 100 piezas en tres operaciones

Ejemplo ficticio: un lote de 100 piezas pasa por corte (1 min/pieza), taladrado (2 min/pieza) y rebabado (1 min/pieza). Σt = 4 min y el cuello de botella es el taladrado, con 2 min. Los cambios de referencia y las colas quedan fuera para aislar el efecto del lote de transferencia. El manejo se estima en 2 min por movimiento de un lote entre dos operaciones.

Lote de transferencia (b)CálculoLead time (min)ReducciónMovimientosManejo (min)
100200 + 100 × 24000%24
50200 + 50 × 230025%48
25200 + 25 × 225037,5%816
10200 + 10 × 222045%2040
5200 + 5 × 221047,5%4080
1200 + 1 × 220249,5%200400

Pasar de 100 a 10 piezas por transferencia baja el lead time de 400 a 220 minutos (45%) sin cambiar máquina, método ni lote de producción. Pasar de 10 a 1 gana solo 18 minutos y multiplica por diez los movimientos. El piso del lead time es N × tcuello = 200 min: ningún lote de transferencia lo supera.

Anuncio · Publicidad

Cambio de referencia: lo que impide reducir el lote de producción

Reducir el lote de transferencia no exige un nuevo cambio, porque la máquina sigue con el mismo producto. Reducir el lote de producción sí, porque cada lote nuevo pide una preparación. En el ejemplo, dividir el lote de 100 en dos de 50 agrega un cambio a cada una de las tres operaciones: con 30 min por cambio, son 3 × 30 = 90 min adicionales de máquina parada.

Por eso el orden de ataque suele ser: primero acortar el lote de transferencia, luego reducir el tiempo de preparación con SMED o cambio rápido de herramienta y solo después disminuir el lote de producción. Para dimensionar el lote de producción según el equilibrio entre preparación e inventario, vea el lote económico de producción (EPQ).

Cómo elegir el tamaño del lote de transferencia

Anuncio · Publicidad

Del lote de transferencia al flujo de una pieza

Llevado al límite, b = 1 es el flujo de una pieza. Solo conviene cuando los puestos están cerca, los tiempos de ciclo son parecidos y se trabajó el balance entre operaciones. Los tiempos de ciclo y el ritmo del cliente se explican en tiempo de ciclo, takt time y lead time; el efecto total sobre el plazo está en lead time.

En la práctica muchas plantas quedan en un punto medio: transfieren en lotes de 5 a 25 piezas, según el recipiente, y dejan el flujo de una pieza para celdas con balance fino. Para ver dónde espera hoy el material, use el mapeo de la cadena de valor (VSM) y mida el tiempo de cola entre cada operación.

Paso a paso para aplicarlo

  1. Mida los tiempos unitarios de cada operación e identifique el cuello de botella (vea la teoría de las restricciones).
  2. Calcule T para el lote actual y para tres tamaños candidatos con la fórmula anterior.
  3. Defina el recipiente de transferencia y la regla: cuando el recipiente se llena, pasa a la operación siguiente.
  4. Ajuste la orden para liberar el lote de producción completo, pero reportar y mover por lote de transferencia (vea orden de producción).
  5. Opere una semana, compare el lead time medido con el calculado y corrija el tamaño.

Errores comunes y limitaciones

Preguntas frecuentes

¿Cuál es la diferencia entre lote de transferencia y lote de producción?

El lote de producción es la cantidad fabricada entre dos cambios de referencia; el de transferencia es la cantidad que pasa a la siguiente operación cada vez.

¿Reducir el lote de transferencia exige un nuevo cambio de referencia?

No. La máquina sigue con el mismo producto; cambia la frecuencia con que se mueven las piezas.

¿Cuál es la fórmula del tiempo total con lote de transferencia?

T = N × t del cuello de botella + b × (suma de tiempos − t del cuello), sin colas y con la preparación ya hecha.

En el ejemplo, ¿cuánto baja el lead time con lote de transferencia de 10?

Baja de 400 a 220 minutos, una reducción de 45%.

¿Cuándo no conviene un lote de transferencia de una pieza?

Cuando los puestos están lejos, los tiempos de ciclo son muy distintos o mover cada pieza cuesta más que el tiempo ahorrado.

¿Un lote de transferencia pequeño aumenta la productividad?

No directamente. Reduce el lead time y el inventario en proceso; la capacidad sigue limitada por el cuello de botella.

Anuncio · Publicidad

Fuentes

  1. HOPP, W. J.; SPEARMAN, M. L. Factory Physics. Long Grove: Waveland Press.
  2. ROTHER, M.; SHOOK, J. Aprendiendo a ver. Cambridge: Lean Enterprise Institute.
  3. SLACK, N.; BRANDON-JONES, A.; JOHNSTON, R. Operations Management. Pearson.
  4. GOLDRATT, E. M.; COX, J. La meta. Ediciones Granica.

Para seguir estudiando: fuentes y enlaces fiables

Guarde esta dirección: Manufatura Enxuta es su escuela de manufactura esbelta. Vuelva siempre que necesite estudiar, con artículo completo, mapa visual y fuentes fiables. Siga una de las rutas de estudio o consulte el glosario A–Z.

¿Quieres una producción pull de verdad?

Descarga el e-book gratuito de producción pull, con kanban, supermercados y nivelación.

Descargar e-book
Foto de Vagner Soares

Sobre el autor

Vagner Soares

Especialista en Lean Manufacturing y Gestión del Comportamiento

Más de 20 años en la industria automotriz y metalmecánica (GM y Dana), especialista en Lean Manufacturing desde 2006. Instructor y mentor del SENAI en el programa Brasil Mais Produtivo, con consultorías, capacitaciones y auditorías en más de 50 empresas, uniendo calidad, productividad y desarrollo de personas.
