Qué es PERT/CPM

PERT/CPM es un conjunto de técnicas para planificar y controlar proyectos representando las actividades en una red, con sus dependencias y duraciones. El objetivo es conocer el plazo mínimo del proyecto y qué actividades no pueden retrasarse: la ruta crítica, también llamada camino crítico en España.

Sirve para montar una línea, instalar una máquina, remodelar un área, lanzar un producto u organizar una parada de mantenimiento. Siempre que varias tareas dependen unas de otras, la red muestra dónde un retraso sale caro y dónde hay margen.

Mapa visual del PERT/CPM

El mapa muestra la red de ejemplo, la ruta crítica de 14 días, la tabla de tiempos y holguras y el paso a paso.

Mapa visual del PERT/CPM: red de actividades, ruta crítica de 14 días y tabla de tiempos y holguras

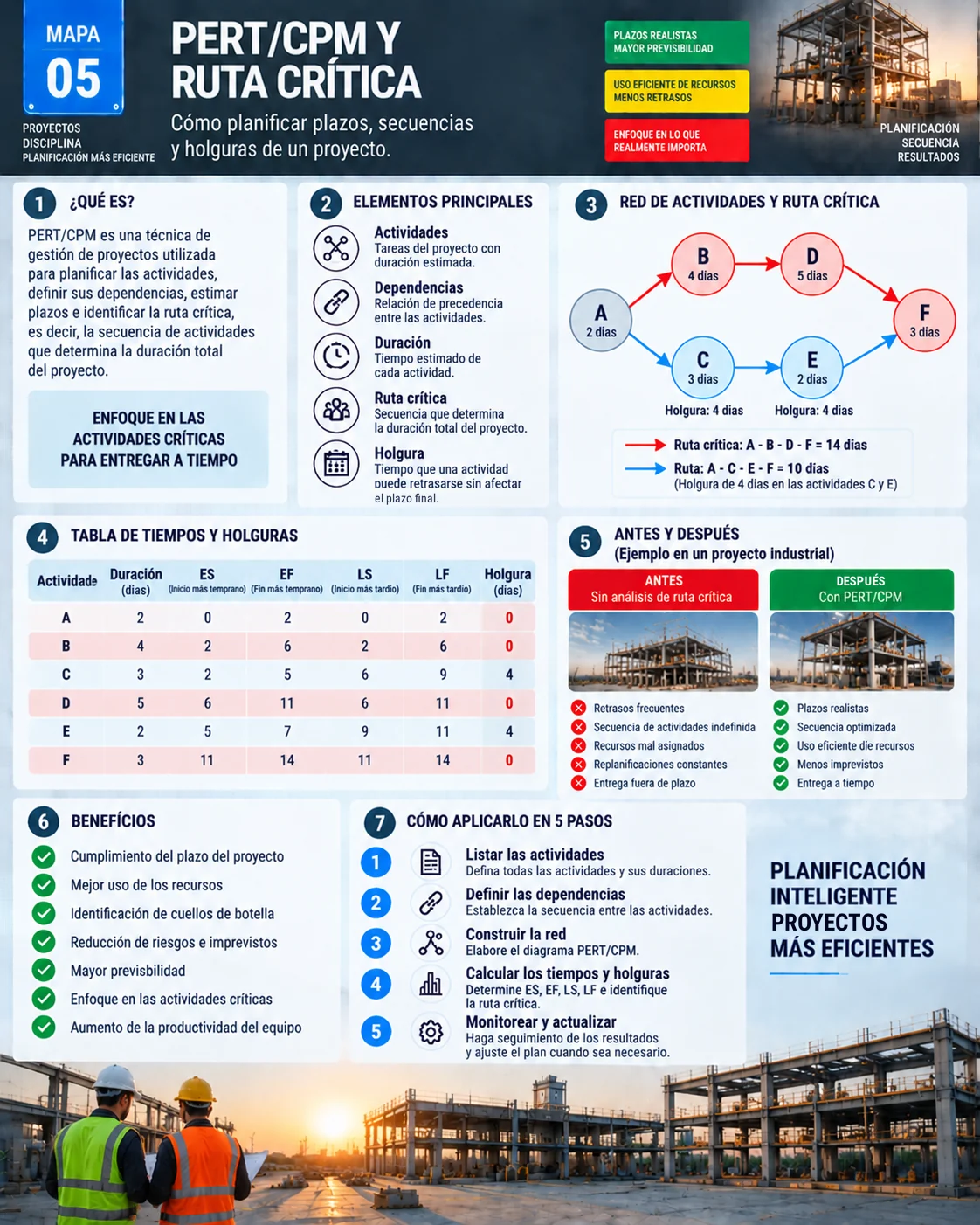

Mapa visual 05: PERT/CPM y ruta crítica. Haz clic en el mapa para verlo en tamaño real.Descargar el mapa en PNG

Origen: Polaris y DuPont

Las dos técnicas nacieron casi al mismo tiempo, a fines de los años cincuenta. El CPM (Critical Path Method) fue desarrollado por James Kelley y Morgan Walker para DuPont, con duraciones conocidas y foco en el costo. El PERT (Program Evaluation and Review Technique) se creó para el programa de misiles Polaris de la Marina de Estados Unidos, con duraciones inciertas. Hoy ambos se combinan en cualquier software de proyectos.

Elementos de la red

ElementoSignificado
ActividadTarea que consume tiempo y recursos
PrecedenciaRelación de dependencia: lo que debe terminar antes
DuraciónTiempo estimado de cada actividad
ES y EFInicio y fin más temprano (early start, early finish)
LS y LFInicio y fin más tardío (late start, late finish)
HolguraCuánto puede retrasarse una actividad sin retrasar el proyecto

Ejemplo resuelto: la ruta crítica de 14 días

Un proyecto tiene seis actividades: A (2 días); B (4 días, después de A); C (3 días, después de A); D (5 días, después de B); E (2 días, después de C); F (3 días, después de D y E). Hay dos rutas:

ActividadDuraciónPrecedeESEFLSLFHolgura
A2-02020
B4A26260
C3A25694
D5B6116110
E2C579114
F3D, E111411140

El proyecto termina en 14 días. A, B, D y F tienen holgura cero: cualquier retraso en ellas retrasa todo el proyecto. C y E tienen 4 días de holgura.

Cómo calcular ES, EF, LS, LF y holgura

Pasada hacia adelante: el ES de una actividad es el mayor EF de sus predecesoras; EF = ES + duración. F empieza en 11 porque espera a D (EF 11), aunque E termine el día 7.

Pasada hacia atrás: desde el final, el LF de una actividad es el menor LS de sus sucesoras; LS = LF − duración. E debe terminar a más tardar el día 11 (LS de F), así que puede empezar hasta el día 9.

Holgura total = LS − ES = LF − EF

Para E: 9 − 5 = 4 días. Las actividades con holgura cero forman la ruta crítica.

Anuncio · Publicidad

Duraciones inciertas: la estimación de tres puntos del PERT

Cuando la duración es incierta, el PERT usa tres estimaciones: optimista (o), más probable (m) y pesimista (p).

Duración esperada = (o + 4m + p) ÷ 6  |  Desviación estándar = (p − o) ÷ 6

Si la actividad D tiene o = 3, m = 5 y p = 7 días, la duración esperada es (3 + 20 + 7) ÷ 6 = 5 días, con una desviación de unos 0,67 días. Sumar las varianzas de las actividades críticas da una idea de la probabilidad de cumplir el plazo.

Cómo acortar el plazo del proyecto

En paradas de mantenimiento, el PERT/CPM suele ir de la mano con el TPM y el SMED para reducir el tiempo de máquina parada.

Aplicaciones comunes

Puntos de atención y lista de verificación

Preguntas frecuentes

¿Qué es la ruta crítica?

Es la secuencia de actividades con holgura cero; define el plazo mínimo del proyecto y cualquier retraso en ella retrasa la entrega.

¿Cómo se calcula la holgura?

Holgura total = LS − ES (o LF − EF). En el ejemplo, la actividad E tiene 9 − 5 = 4 días de holgura.

¿Qué diferencia hay entre PERT y CPM?

El CPM trabaja con duraciones conocidas y se enfoca en plazo y costo; el PERT usa tres estimaciones para manejar duraciones inciertas.

¿Cómo se calcula la duración esperada en PERT?

Con (optimista + 4 × más probable + pesimista) ÷ 6.

¿La ruta crítica puede cambiar?

Sí. Si se aceleran actividades críticas o se retrasan otras, otra ruta puede pasar a ser la más larga.

Fuentes

  1. KELLEY, J. E.; WALKER, M. R. Critical-path planning and scheduling. Proceedings of the Eastern Joint Computer Conference, 1959.
  2. PROJECT MANAGEMENT INSTITUTE. Guía del PMBOK. Newtown Square: PMI.
  3. CHASE, R. B.; JACOBS, F. R. Administración de operaciones: producción y cadena de suministros. México: McGraw-Hill.

¿Se retrasó el proyecto? Ataca la causa raíz.

Descarga el e-book gratuito "Kit de Resolución de Problemas", con PDCA, A3, 5 Porqués e Ishikawa.

Descargar e-book
Anuncio · Publicidad
Foto de Vagner Soares

Sobre el autor

Vagner Soares

Especialista en Lean Manufacturing y Gestión del Comportamiento

Más de 20 años en la industria automotriz y metalmecánica (GM y Dana), especialista en Lean Manufacturing desde 2006. Instructor y mentor del SENAI en el programa Brasil Mais Produtivo, con consultorías, capacitaciones y auditorías en más de 50 empresas, uniendo calidad, productividad y desarrollo de personas.
