Qué es la gestión de herramientas

La gestión de herramientas controla la elección, el uso, la vida útil y la reposición de las herramientas de corte y los dispositivos de un taller de mecanizado, para fabricar piezas buenas al menor costo por pieza. El foco no es gastar poco en insertos: es el costo total de la pieza, donde una herramienta barata y una velocidad equivocada pueden salir caras.

La vida útil define cuántas piezas produce un filo de corte antes de cambiarse. El costo por pieza suma tres partes: tiempo de máquina, herramienta consumida y tiempo perdido en el cambio.

Mapa visual de la gestión de herramientas

El mapa muestra la vida de Taylor, la fórmula del costo por pieza y la tabla de velocidades del ejemplo.

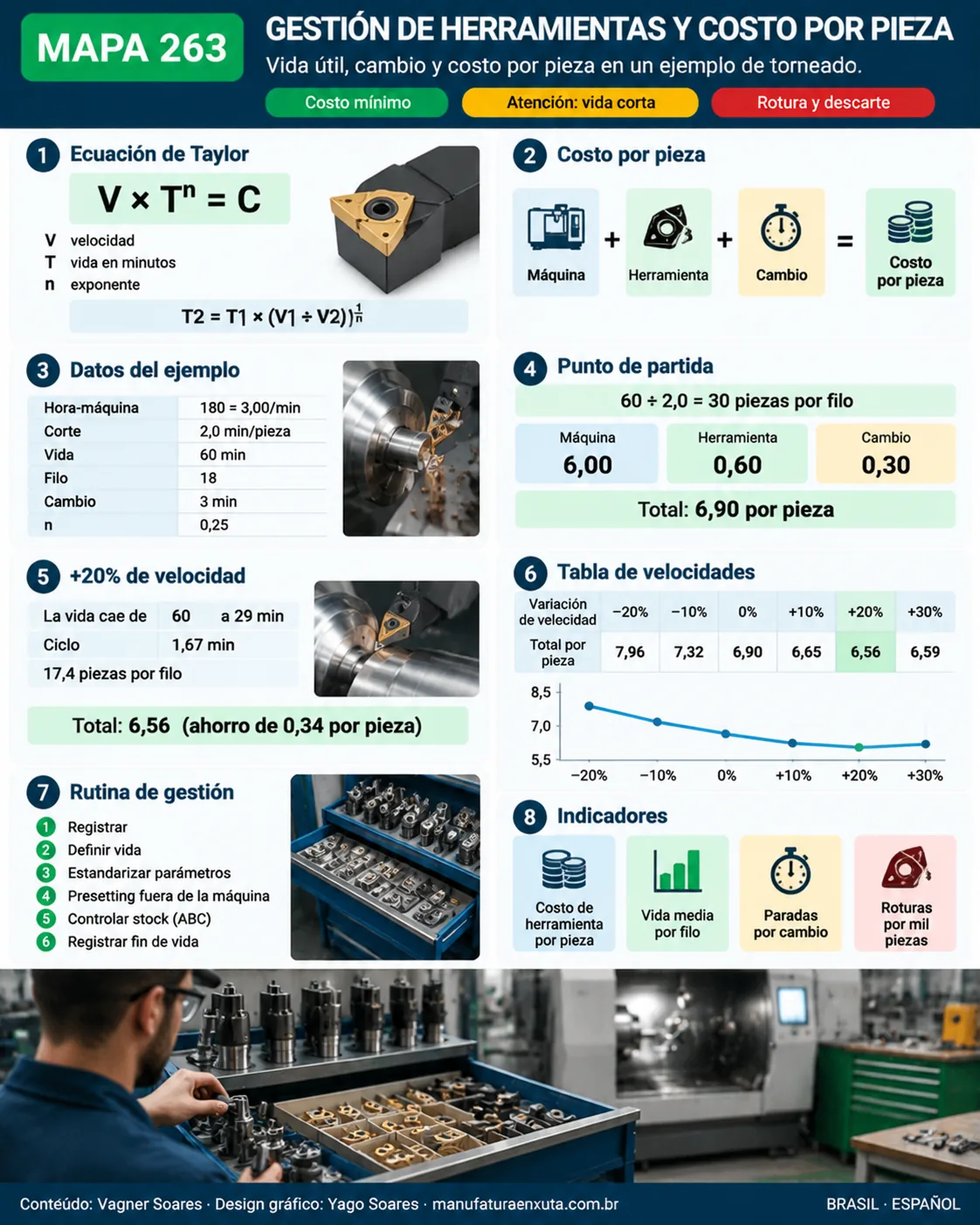

GESTIÓN DE HERRAMIENTAS Y COSTO POR PIEZA
Mapa visual 263: Gestión de herramientas: vida útil y costo por pieza, con ejemplo. Haz clic en el mapa para verlo a tamaño real.Descargar el mapa en PNG
Anuncio · Publicidad

Vida útil: la ecuación de Taylor

La relación clásica entre velocidad de corte y vida de la herramienta es la ecuación de Taylor:

V × Tn = C

V es la velocidad de corte, T la vida de la herramienta en minutos, n un exponente del par herramienta-material y C una constante. Al comparar dos condiciones: T2 = T1 × (V1 ÷ V2)1/n. Con n = 0,25 (valor ilustrativo; el real sale del catálogo o de un ensayo), 20% más de velocidad reduce la vida a 60 × (1 ÷ 1,2)4 ≈ 29 minutos, menos de la mitad. Pequeñas ganancias de velocidad cuestan caro a la herramienta.

Fórmula del costo por pieza

Costo por pieza = Costo de máquina + Costo de herramienta + Costo de cambio

Piezas por filo = vida del filo (min) ÷ tiempo de corte por pieza (min).

Ejemplo resuelto: qué velocidad cuesta menos

Ejemplo ficticio de torneado. Datos: hora-máquina 180 (3,00 por minuto), tiempo de corte de 2,0 min por pieza a la velocidad actual, vida de 60 min por filo, inserto de 2 filos a 36 (18 por filo), cambio de 3 min, n = 0,25. Como el tiempo de ciclo es solo tiempo de corte, baja en proporción a la velocidad. La moneda es indistinta.

A la velocidad actual: 60 ÷ 2,0 = 30 piezas por filo. Máquina: 3,00 × 2,0 = 6,00. Herramienta: 18 ÷ 30 = 0,60. Cambio: 3,00 × 3 ÷ 30 = 0,30. Total: 6,90 por pieza.

VelocidadVida (min)Ciclo (min)Piezas/filoMáquinaHerramientaCambioTotal por pieza
−20 %1462,5058,67,500,310,157,96
−10 %912,2241,26,670,440,227,32
0 %602,0030,06,000,600,306,90
+10 %411,8222,55,450,800,406,65
+20 %291,6717,45,001,040,526,56
+30 %211,5413,74,621,320,666,59

El costo mínimo del ejemplo está en +20% (6,56); con +30% ya sube a 6,59, porque la vida cae a 21 minutos y los cambios pesan más. La curva es plana cerca del mínimo: +10% cuesta 6,65, solo 0,09 más, con 41 minutos de vida, más margen contra rotura y deriva dimensional. Pasar de 6,90 a 6,56 (+20%) ahorra 0,34 por pieza, cerca de 4,9%. Con 10.000 piezas al mes, son 3.400.

Anuncio · Publicidad

Cómo organizar la gestión de herramientas

  1. Registre cada herramienta con código, geometría, calidad, aplicación y precio por filo.
  2. Defina la vida por criterio, no por sensación: piezas por filo, minutos de corte o desgaste de flanco medido.
  3. Estandarice los parámetros de corte en el trabajo estandarizado, con velocidad, avance y profundidad por operación.
  4. Haga el presetting fuera de la máquina para acortar la parada en el cambio; la lógica es la del SMED.
  5. Controle el stock del pañol con la curva ABC: pocos ítems explican buena parte del gasto.
  6. Registre el fin de vida: el motivo del cambio (desgaste, rotura, astillado) muestra qué ajustar.

Indicadores del pañol

IndicadorFórmula
Costo de herramienta por piezaGasto en herramientas ÷ piezas buenas
Vida media por filoPiezas (o minutos) ÷ filos usados
Paradas por cambioMinutos de cambio ÷ minutos programados
Roturas por mil piezasRoturas ÷ piezas × 1.000

Las paradas por cambio entran en las pérdidas de disponibilidad del OEE. Las herramientas de alto valor y su soporte entran en el análisis del costo total de propiedad. Los repuestos críticos, como mandriles y pinzas, siguen la lógica de repuestos y MRO.

Errores comunes

Preguntas frecuentes

¿Qué es la vida útil de la herramienta?

Es el tiempo de corte (o el número de piezas) que produce un filo hasta alcanzar el criterio de fin de vida, como desgaste de flanco o pérdida de dimensión.

¿Cómo se calcula el costo por pieza en mecanizado?

Sume el costo de máquina (tiempo de ciclo × costo por minuto), el costo del filo por pieza y el costo de cambio dividido por las piezas por filo.

¿Para qué sirve la ecuación de Taylor?

Para estimar cómo el cambio de la velocidad de corte altera la vida de la herramienta: T2 = T1 × (V1 ÷ V2)^(1/n).

¿Subir la velocidad siempre reduce el costo?

No. Reduce el tiempo de ciclo, pero acorta la vida. El costo mínimo está donde la suma de las partes es menor, y la curva suele ser plana cerca de él.

¿Qué es el presetting de herramientas?

Es medir y ajustar la herramienta en el portaherramientas fuera de la máquina, para cambiar sin tiempo de ajuste y reducir la parada.

¿Quién se encarga de la gestión de herramientas en la planta?

En general, el pañol de herramientas o ingeniería de procesos, con apoyo de producción, que registra el fin de vida y el motivo del cambio.

Anuncio · Publicidad

Fuentes

  1. TAYLOR, F. W. On the Art of Cutting Metals. Transactions of the ASME, 1907.
  2. KALPAKJIAN, S.; SCHMID, S. R. Manufactura, ingeniería y tecnología. Pearson.
  3. GROOVER, M. P. Fundamentos de manufactura moderna. McGraw-Hill.

Para seguir estudiando: fuentes y enlaces fiables

Guarde esta dirección: Manufatura Enxuta es su escuela de manufactura esbelta. Vuelva siempre que necesite estudiar, con artículo completo, mapa visual y fuentes fiables. Siga una de las rutas de estudio o consulte el glosario A–Z.

¿Quieres medir el beneficio de tus mejoras?

Descarga el e-book gratuito de indicadores y convierte las mejoras en números.

Descargar e-book
Foto de Vagner Soares

Sobre el autor

Vagner Soares

Especialista en Lean Manufacturing y Gestión del Comportamiento

Más de 20 años en la industria automotriz y metalmecánica (GM y Dana), especialista en Lean Manufacturing desde 2006. Instructor y mentor del SENAI en el programa Brasil Mais Produtivo, con consultorías, capacitaciones y auditorías en más de 50 empresas, uniendo calidad, productividad y desarrollo de personas.
